Вовремя и в рамках бюджета. Управление проектами по методу критической цепи - читать онлайн книгу. Автор: Лоуренс Лич cтр.№ 15

читать книги онлайн бесплатно



Онлайн книга - Вовремя и в рамках бюджета. Управление проектами по методу критической цепи | Автор книги - Лоуренс Лич

Cтраница 15
читать онлайн книги бесплатно

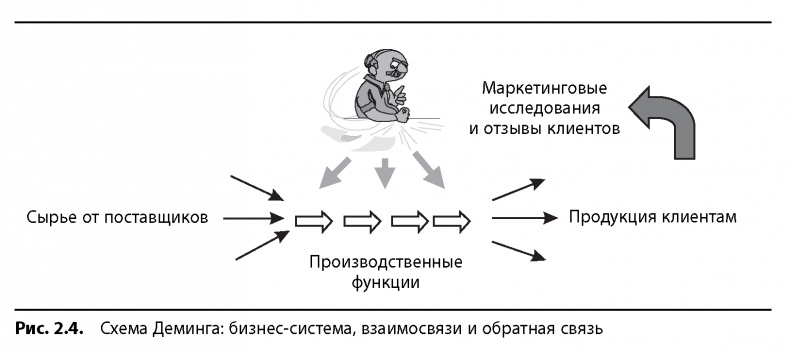

Деминг понимал динамическую природу систем. Он заметил, что процесс, изображенный на схеме, требует, чтобы материал и информация,

Вовремя и в рамках бюджета. Управление проектами по методу критической цепи

поступающие из различных частей системы, соответствовали тому, что требуется на следующем этапе. Деминг подчеркивал, что определение системы должно включать и формирование будущего самой системы. Он также ссылался на понятия, рассматриваемые далее.

2.5.1.1. Системная динамика

Питер Сенге [14] характеризует сущность дисциплины системного мышления через:

• видение сложных взаимосвязей, а не просто линейной причинноследственной цепочки;

• видение процесса изменений, а не только среза действительности в конкретный момент.

Его «законы пятой дисциплины» суммируют и демонстрируют принципы существования динамических систем (включая проекты).

1. Сегодняшние проблемы рождаются из вчерашних «решений». Руководство было недовольно графиком последнего проекта и сократило длительность отдельных работ. В следующий раз им захочется сократить людей.

2. Чем больше давление на систему, тем больше ее сопротивление. Руководство стремится увеличить производительность тем, что раздает исполнителям сразу множество проектных задач. Наличие нескольких заданий означает увеличение длительности выполнения большинства из них, так как одновременно человек может заниматься лишь чем-то одним (человек не многозадачная машина). Во время решения одной задачи остальные остаются нетронутыми. Время реализации каждого проекта в системе становится все больше, производительность всей системы — все меньше.

3. За улучшением результатов следует ухудшение работы. Руководство выделяет ресурсы на сверхурочную работу. Результаты улучшаются. А исполнители, привыкнув к дополнительному заработку, снижают темпы, чтобы не остаться без работы.

4. Простой выход на деле обычно оказывается бегом по кругу. Подробно данное положение объясняется в работе «Мифический человеко-месяц» (The Mythical Man Month) [15]. Чтобы не отстать от графика по проекту, где наметились задержки, руководство привлекает дополнительные ресурсы. Людей нужно найти, нанять, создать им рабочие места, обеспечить оборудованием, ввести в команду. Этот последний этап занимает особенно много времени у остальных членов команды. Отставание от графика лишь увеличивается.

5. Лекарство может быть горче болезни. Самое распространенное решение по улучшению реализации проекта — использовать более формализованный и детальный план. Зачастую сразу же после того, как в данном конкретном проекте произошел сбой, это помогает, так как ситуация попросту выравнивается, возвращается в нормальное русло. Но вряд ли одни и те же серьезные проблемы неожиданно возникнут во всех текущих проектах. И вот по решению руководства планы всех текущих проектов становятся все формальнее, бумаг требуется все больше. Внимание переключается с выполнения задач на оформление документации. Сроки и затраты растут. Изменений становится больше, следовательно, длительность и расходы тоже увеличиваются.

6. Поспешишьлюдей насмешишь. Группа разработчиков передает недоделанную программу на следующий этап, чтобы уложиться в срок, хотя для завершения разработки нужна еще пара дней. Далее из-за этой недоработки при тестировании происходит серьезный сбой, на диагностику причин которого уходит несколько недель.

7. Причина и следствие не обязательно близки во времени и пространстве. На космическом шаттле при запуске из Центра Кеннеди во Флориде происходит авария, в результате которой впоследствии шаттл взрывается. Причина — конструкция изоляционного покрытия, разработанная и протестированная в Юте несколькими годами ранее, но никогда не испытывавшаяся в реальных условиях. Космический телескоп «Хаббл» страдает «близорукостью» из-за ошибки, обошедшейся в миллиард долларов, и все потому, что за пару лет до запуска, еще на Земле, чтобы уложиться в срок, не провели один важный тест. Этот закон — основная причина, по которой многие расследования факторов, приводящих к неудачам в реализации проектов, дают неверные выводы. В таких сложных динамических системах, как проект, все завязано по времени. Невозможно соотнести причины и следствия, не представляя себе модели системы. Дерево текущей реальности ТОС — инструмент, позволяющий разобраться в причинно-следственных связях.

8. К большим результатам могут привести и совсем небольшие изменения, вот только очень сложно правильно определить точку приложения сил. Главным рычагом в системах, где действуют люди, является система оценок и поощрений. Однако последствия ее применения не всегда хорошо продуманы. Например, как отмечает Деминг, месячные нормативы вызывают «синдром конца месяца», когда в больших количествах производится некачественная продукция. При реализации проектов требование со стороны руководства о «соблюдении людьми своих обязательств» приводит к тому, что исполнители с большим запасом дают оценку длительности работ, а затем не сообщают о заданиях, выполненных досрочно, пока не наступит плановая дата сдачи.

9. За все нужно платить. Комплексное управление проектами организации по методу критической цепи позволяет завершать большее количество проектов за меньшие сроки. Длительность отдельных проектов сокращается, и количество завершенных проектов в каждый момент времени увеличивается. Однако для этого необходимо отодвигать начало некоторых проектов на более поздние сроки.

10. Разделив слона пополам, вы не получите двух маленьких слоников. Сенге приводит притчу о слепых, описывающих слона на основании собственных тактильных ощущений от какой-то отдельной части его тела: один говорит про хобот, другой — про массивное туловище, кто-то про ногу, а кто-то про хвост. Естественно, получаются совершенно разные описания одного и того же слона. В рамках анализа причин неудачной реализации проекта зачастую рассматриваются отдельные подпроцессы, такие как планирование или управление изменениями, — чтобы понять, какую часть системы необходимо совершенствовать. При подобном подходе не изучаются исходные установки, например убеждение, будто бы график исполнения проекта можно заранее строго и однозначно определить. А между прочим, это убеждение лежит в основе создания планов, где тысячам задач назначены четкие даты начала и окончания.

2.5.1.2. Рычаги воздействия

Осознание динамической природы систем логически подводит к рассмотрению возможности использовать энергию самой же системы для направления ее на нужный вам путь развития — как в джиу-джитсу. По правилу рычага, некое малое воздействие (входы системы) ведет к большим результатам (выходы системы). Это как со сложными процентами по вкладам: даже если процент небольшой, когда срок размещения длительный, можно накопить значительный капитал. Люди, знающие, как нужно работать с комплексными системами, сосредоточивают внимание на поиске правильной «точки опоры», приложение силы к которой даст желаемые результаты.

Вернуться к просмотру книги Перейти к Оглавлению Перейти к Примечанию
