Линейный корабль "Император Павел I" (1906 – 1925) - читать онлайн книгу. Автор: Рафаил Мельников cтр.№ 7

читать книги онлайн бесплатно



Онлайн книга - Линейный корабль "Император Павел I" (1906 – 1925) | Автор книги - Рафаил Мельников

Cтраница 7
читать онлайн книги бесплатно

Оживление в работе внесло неуклонно развивавшееся насыщение корпуса механизмами, системами, устройствами, начатые с 1908 г. монтаж башен и брони, оборудование казематов, а затем и установка орудий. Всеми этими работами, преодолевая традиционное скептическое отношение флота к инженерам-технологам, дирижировал еще в 1904 г. стажировавшийся при постройке корабля в качестве помощника конструктора, а теперь сменивший В.Х. Оффенберга строитель С.Г. Руженцев. Его иногда замещал состоявший помощником морской инженер подпоручик Бенно Эдуардович Штелмеиг (1881 —?). С ними творчески и конструктивно сотрудничал командир П.В. Римский-Корсаков и первые прибывшие на корабль офицеры-специалисты.

Важно было в той сложившейся путанице разграничить обязанности заводских рабочих и экипажа корабля, уже частью принимавшего участие в наладке и обслуживанию механизмов, систем и устройств корабля. Одновременно решались проектно-технологические проблемы.

В марте 1908 г. приступили к установке башен 12-дм орудий. Заказанные 22 июля 1905 г. по договору с обществом путиловских заводов, они отражали доцусимский уровень техники и потому сразу же потребовали разного рода усовершенствований по опыту войны. Сложными были и работы в том же 1908 г. по установке башен для новых, еще не применявшихся флотом 8-дм 50-калибернных орудий. Почти неразрешимой проблемой оставалась несвоевременная доставка брони, которая одновременно требовалась для четырех линейных кораблей '(не считая шедших по своей очереди четырех дредноутов) и крейсеров "Баян" и "Паллада". На апрель 1910 г. пришлось получение "Императором Павлом I" брони казематов 120-мм орудий, на май брони носовой броневой рубки. Запаздывали плиты подводного бронирования, отчего готовность корабля с мая 1910 г. отодвигалась на осень 1910 г. Но и этот срок вызывал у строителя сомнение.

В заседании артиллерийского отдела МТК (журнал № 47 от 7 декабря 1909 г.) при обстоятельном рассмотрении состояния всех предметов поставок выяснилось, что оба додредноута находятся примерно в одинаковой степени обеспеченности броней и артиллерией. На "Император Павел I" все еще не доставлены Обуховским заводом броня крыш 12-дм башен. Все 8-дм пушки на заводе готовы. Из их станков первый будет готов для отправки на полигон 7 марта, а на корабли его обещают отправить в начале апреля 1910 г. Последний из 8-дм станков будет готов в начале июня, отправка его на корабль планируется в начале июля. Прицелы Металлический завод обещает доставить к 15 апреля 1911 г., по МТК настаивал этот срок сдвинуть не позже, чем на 1 сентября 1910 г. Крыша одной 8-дм башни уже находится на Металлическом заводе, для остальных башен Обуховский завод, как обещал, отправил крыши в начале ноября. Башенные установки ожидались готовностью в конце июля 1910 г. Если Путиловский завод к 15 ноября получит наряды на муфты Дженни, то установить их можно будет к 1 июня. Все 120-мм пушки готовы, из их станков первый будет готов 1 февраля 1910 г. и доставлен на корабль в начале марта. Последний будет получен в начале июля.


Линейный корабль "Император Павел I" (1906 – 1925)

Из брони не доставлено две кормовых плиты. Броню 8-дм казематов начнут доставлять с января 1910 г., кончат доставку в начале марта и к 1 мая установят полностью. Для брони 120-мм казематов эти сроки составляли соответственно начало февраля 1910 г., начало мая и 1 июля 1910 г. С боевыми рубками положение было почти то же, что и на "Андрее Первозванном". Подкрепление на носовую рубку рассчитывали установить 1 мая 1910 г., броню доставить на корабль 15 мая, а установку закончить на корабле 15 июня 1910 г. Броню для кормовой боевой рубки Ижорский завод обещал доставить через четыре месяца после получения чертежей. К 1 декабря 1909 г. ожидались броневые переборки внутри 12-дм и 8-дм башен. Заказ "на литые броневые кожухи" для защиты приборов 12-дм башен только еще собирались передать от Ижорского завода на Обуховский.

Предстояли переделки уже готовых (под прежние боезапасы) погребов. Готовились к установке ПУАО. Начинали монтаж элеваторов к 8-дм пушкам.

В итоге проведенного разбирательства были еще раз уточнены ожидаемые сроки готовности кораблей (в скобках сроки, назначавшиеся ранее — в феврале и марте 1909 г.): "Андрей Первозванный" — 15 августа 1910 г. (весна 1910 г.), "Император Павел I" — 1 сентября 1910 г. (осень 1910 г.). С 1910 г. на корабле начали действовать котлы, обеспечивая пробу и обслуживание вспомогательных и главных механизмов и системы парового отопления. Уточнялись и остававшиеся ранее в стороне важные подробности проекта, который во всех его деталях внутреннего расположения и палубного оборудования продолжал, в силу традиций прошлого, формироваться в процессе постройки корабля. Наличие полного комплекта рабочих чертежей, без чего иностранные заводы постройку не начинали, продолжало в России оставаться несбыточной мечтой строителей.

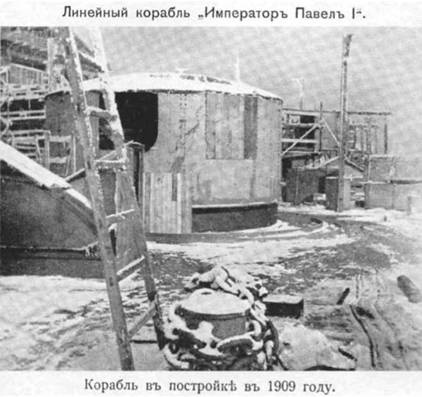

В числе первых работ 1910 г. на "Императоре Павле I" потребовалось переустройство люков для погрузки мин и перенос погребов мокрой провизии в помещение бывшего носового минного аппарата. 23–30 января 1910 г. Балтийский завод представил в МТК три проекта рисунков кормового орла и надписи названия корабля. Командир тогда предлагал остановиться на рисунке по образцу броненосца "Георгий Победоносец", который позволял чистить название и "орла" непосредственно с верхней палубы и не требовал спуска людей к надписи на беседках. Но министр И.К. Григорович избрал более свободное размещение надписи, приказав вместо римской цифры I поставить арабскую 1.


Линейный корабль "Император Павел I" (1906 – 1925)

Линейные корабли "Андрей Первозванный" и "Император Павел I".

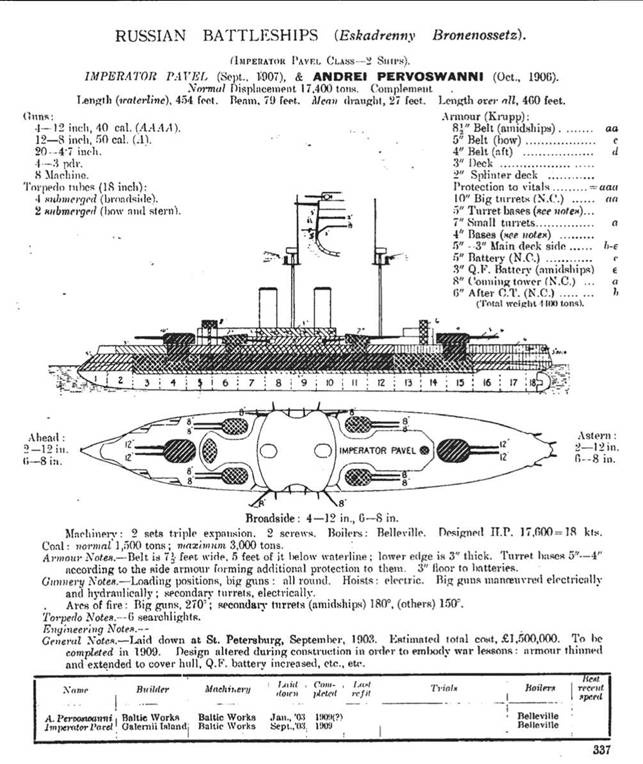

(Сведения о кораблях, опубликованные в английском справочнике "JANE'S FIGHTING SHIPS". 1909.)


Принципиальное разрешение получил и способ погрузки угля на корабль, который капитан 1 ранга П.В. Римский-Корсаков предложил МТК еще в 1907 г. В обстоятельной записке он провел анализ известных на флотах мира способов погрузки, включая и знакомый ему по Дальнему Востоку японский (передача угля маленькими порциями из рук в руки), и для каждого из этапов работы (от подхода баржи до погрузки угля в ямы корабля) обосновал преимущества, достигаемые посредством предложенных им приспособлений и организации работ. В своем постановлении от 11 декабря 1909 г. Совет командиров строившихся и ремонтируемых кораблей одобрил схему, предложенную для "Императора Павла I", и предложил применить ее и на "Андрее Первозванном".

По отзыву А.Н. Крылова, устройство получалось в два раза легче и в 2 раза дешевле, чем прежде предусматривавшиеся на серии "Бородино" устройство с применением стрел Темперлея. От них, как было известно А.Н. Крылову, на "Князе Суворове" и "Императоре Александрове III" отказались, а на "Славе" никогда не пользовались. Каждое из 8 приспособлений "при спокойной работе" позволяло принять на корабль 48 т/час, что в сумме составило почти 400 т.

Вернуться к просмотру книги Перейти к Оглавлению Перейти к Примечанию
