Линейные крейсера Англии. Часть IV. 1915-1945 гг. - читать онлайн книгу. Автор: Валерий Мужеников cтр.№ 17

читать книги онлайн бесплатно



Онлайн книга - Линейные крейсера Англии. Часть IV. 1915-1945 гг. | Автор книги - Валерий Мужеников

Cтраница 17
читать онлайн книги бесплатно

Заказы на 381-мм орудия разместили в компаниях “Виккерс”, "Армстронг Уитворт” и “Ковентри Орднапс Уоркс”. Фирма “Виккерс” должна была поставить орудия главного калибра для двух кораблей, компании “Армстронг” и “Ковентри” для каждого из двух остальных.

8 февраля 1917 г. Военный Кабинет принял решение продолжать строительство только одного линейного крейсера “Худ”, поскольку британская разведка сообщила о прекращении постройки в Германии семи линейных крейсеров. Поэтому 9 марта 1917 г. строительство линейных крейсеров “Родней”, “Хоув” и “Эисон” временно приостановили. Рабочих перевели на постройку более необходимых кораблей и судов. Заготовленный материал использовали на других заказах. Заложенные секции крейсеров находились на стапелях до октября 1918 г.

В сентябре 1917 г. в ответ на очередной запрос Адмиралтейства о сроках строительства "Худа” руководство верфи “Джон Браун” сообщило, что сроки могут быть сокращены не более, чем на три месяца, да и то ценой задержки на полгода ввода в строй пяти эсминцев и полного прекращения постройки трёх торговых судов. В тот момент Адмиралтейство решило, что ускорение работ на “Худе” в ущерб выполнению утверждённой кораблестроительной программы нецелесообразно.

Тем не менее Адмиралтейство и командование Граид-флита продолжало настаивать на ускорении постройки “Худа” и продолжении строительства остальных трёх кораблей серии, но морское командование не могло решиться на уменьшение какой-либо части судостроительной программы. Разве что имелась возможность спять рабочих с находящихся в постройке лёгких крейсеров “Релив” и “Эффингем”. В октябре 1917 г. было решено, что “…было бы нежелательно форсировать постройку “Худа” и тем самым пренебречь важными строящимися объектами…”

Однако Адмиралтейство снова послало телеграмму на верфь “Джон Браун и К°” с просьбой закончить постройку “Худа” как можно скорее. Однако компания ответила, что это возможно лишь при отказе от постройки торговых судов и выполнения других срочных заказов Адмиралтейства. Но отложить строительство противолодочных кораблей было невозможно при любых обстоятельствах, в этом Адмиралтейство и командование флота были солидарны. Таким образом, работы на “Худе” продвигались весьма медленно, а на его систершипах вообще не велись.


Линейные крейсера Англии. Часть IV. 1915-1945 гг.
Линейные крейсера Англии. Часть IV. 1915-1945 гг.

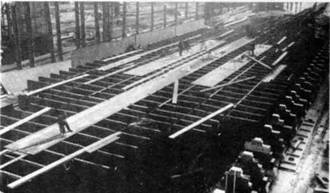

Корпус линейного крейсера “Худ” на стапеле. 1916 г.


Линейные крейсера Англии. Часть IV. 1915-1945 гг.

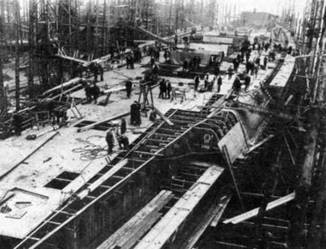

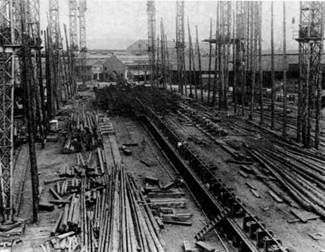

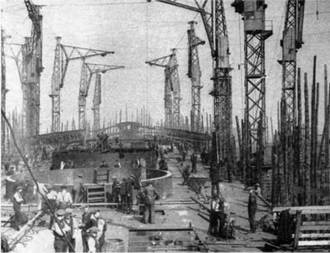

“Худ” на стапеле. Идет установка нижней (броневой) палубы в 1916 г, (вверху) и плит барбетов башен в 1917 г. (два фото внизу)


Линейные крейсера Англии. Часть IV. 1915-1945 гг.
Линейные крейсера Англии. Часть IV. 1915-1945 гг.

К началу 1918 г. среди части лордов Адмиралтейства возникли сомнения в целесообразности продолжения постройки “Худа”. Они считали, что такой корабль не имеет существенных преимуществ перед линкорами типа “Куин Элизабет”. Возражая на эти сомнения, отдел военного кораблестроения отмечал, что борта и барбеты “Худа” бронированы не слабее, подводная часть защищена лучше, а скорость хода на добрых шесть узлов выше, что может стать решающим фактором во время артиллерийского боя.

После очередного обсуждения хода постройки руководство верфи информировало Адмиралтейство, что “Худ” будет готов к испытаниям не раньше ноября 1918 г. Знаменательно, что вскоре после этого Адмиралтейство посоветовало руководству трёх остальных верфей, строивших систершипы “Худа”, рассматривать их постройку лишь как “побочную работу”, которая не должна влиять на выполнение основных заказов. Это указание разослали 9 марта 1917 г., по руководству верфей это не следовало трактовать как намек на возможную отмену заказов. Адмиралтейство ещё надеялось, что флот удастся пополнить четырьмя новыми линейными крейсерами.

После заключения перемирия с Германией в ноябре 1918 г. Адмиралтейство окончательно решило прекратить постройку остальных трёх крейсеров серии, и работы на них прекратили. 17 марта 1919 г. соответствующие письма направили на верфи и заказы окончательно аннулировали. Главной мотивировкой принятия решения стало то обстоятельство, что в первоначальном прокте обнаружилось много слабых мест (особенно в броневой защите), да и принят он был уже три года тому назад. Подрядчикам разрешили освободить стапели, но продажа брони и комплектующих энергетических установок продолжалась до августа 1919 г. Закладка, начало строительства и последующая разборка трёх корпусов обошлась британской казне в 860000 фунтов стерлингов.

Тем временем внесение дальнейших изменений в проект линейного крейсера “Худ” не прекратилось. Уже в конце сентября 1916 г. на основании более глубокого анализа Ютландского боя адмирал Джеллико добился внесения в проект дополнительных усовершенствований системы броневой защиты корабля, и как видно из описания крейсера, в проекте при нормальном водоизмещения 40600 т произвели много переделок. Подавляющая часть их относилась к бронированию палуб. В результате чего толщину бортовой брони от верхней палубы до палубы бака (верхнего броневого пояса) уменьшили с 152 мм до 127 мм; бортовой брони от главной палубы до верхней (среднего броневого пояса) увеличили со 152 мм до 178 мм; палубы бака с 44 мм до 51 мм; верхней палубы с 25,4 мм до 51 мм, увеличив площадь бронирования верхней палубы в кормовой части; главной палубы над погребами с 51 мм до 76 мм, усилив кормовую часть главной палубы с 19 мм до 25,4 мм; кормовой части промежуточной палубы с 25,4 мм до суммарной толщины 64 мм, добавив 38-мм стальной настил. Эти изменения были необходимы для того, чтобы получить суммарную толщину броневой защиты борта и палуб не менее 229 мм, позволяющую противостоять пробивной силе крупнокалиберного снаряда, попавшего в борт или палубу под углом до 30°.


Линейные крейсера Англии. Часть IV. 1915-1945 гг.

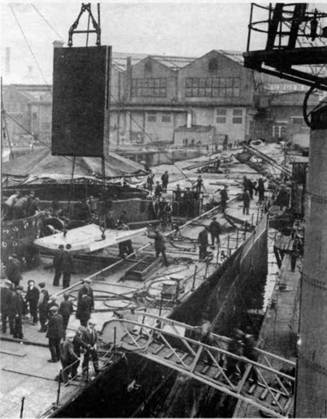

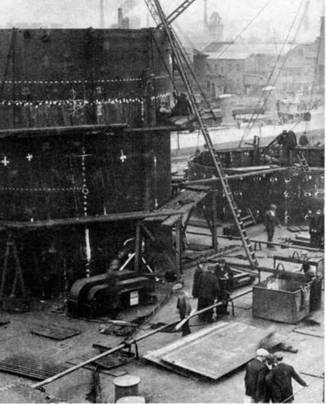

“Худ ” на стапеле. 1917 г. Идет установка плит барбетов башен.


2 октября 1916г. Совет Адмиралтейства одобрил все эти изменения. Однако и после этого нормальная постройка корабля была невозможна, так как командующий Гранд-Флитом адмирал Джеллнко всё время предлагал внести новые изменения в конструкцию корабля. Часть из них принимали во внимание и вносили в проект.

7 ноября 1916 г. Джеллико отослал в Адмиралтейство письмо, опять-таки касающееся усиления броневой защиты палуб и погребов боезапаса, так как, по его мнению, она плохо защищает некоторые части крейсера. В официальном ответе адмиралу признавалось, что некоторые его предложения разумны, но при этом Адмиралтейство напоминало, что указанные корабли проектировались как быстроходные, по с большим запасом плавучести и хорошей подводной защитой. Если их водоизмещение будет ещё увеличено, то они перестанут соответствовать своему назначению. За это время в проект корабля внесли так много изменений, что он уже значительно отличался от первоначального. Дымовые трубы сдвинули друг к другу. Г рот-мачту переставили ближе к задней дымовой трубе. В процессе рассмотрения находился новый тип орудийных башен с увеличенным до +30° углом возвышения 381-мм орудий.

Вернуться к просмотру книги Перейти к Оглавлению
