Трофейные танки Красной Армии - читать онлайн книгу. Автор: Максим Коломиец cтр.№ 29

читать книги онлайн бесплатно



Онлайн книга - Трофейные танки Красной Армии | Автор книги - Максим Коломиец

Cтраница 29
читать онлайн книги бесплатно

Изготовление СУ-76И началось на заводе № 37 в последних числах марта 1943 года, а уже 29 апреля на предприятии прошло совещание, посвященное вопросам изменения конструкции, и приёмки машин СУ-76И. после обсуждений предлагались следующие изменения:

Изготовить опытный образец горизонтальной укладки снарядов (по типу немецкой) к 15 мая и сдавать машины с новыми укладками через 15 дней после их утверждения;

Ввести брезентовые чехлы на укладку — с 8-й машины;

Ввести окантовку люков для экипажа — с 11-й машины;

Установить дополнительный бронещиток на бронировку противооткатных устройств — с 11-й машины (на ранее сданных самоходках смонтировать не позднее 3 мая);

Установить на корме всех самоходок съемные баки емкостью 100 литров, причем на ранее выпущенных, начиная с 8-й машины сделать это до 3 мая;

В задней дверце люка в кормовом листе рубки сделать отверстие для ППШ — с 11-й машины.

Кроме того, в связи с отсутствием на большинстве получаемых машин Pz. III фильтров, а также отсутствия в производстве воздушных и масляных фильтров, было принято решение разрешить монтаж в течение апреля-мая 1943 года на СУ-76И сухого сетчатого фильтра двигателя ЗИС-5 производства МКЗ.

В течение мая предписывалось провести испытания воздухофильтра типа «Циклон» и результаты доложить в ГБТУ не позднее 25 мая.


Трофейные танки Красной Армии

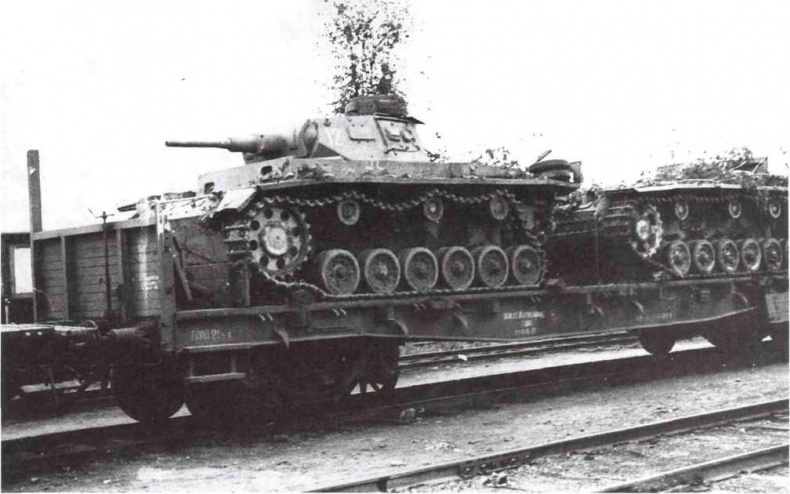

Эшелон с трофейными танками Pz. III направляется на завод № 37 для переделки их в СУ-76И. Лето 1943 года (РГАКФД).


О том, с какими трудностями шло производство самоходных установок СУ-76И, можно узнать из доклада военпреда ГБТУ КА на заводе № 37 капитана Ворогушина, посвящённого выполнению майской программы 1943 года. За этот месяц предприятие сдало 15СУ-76И (за апрель-25):

«В мае 1943 года завод № 37 должен был по плану выпустить 35 машин СУ-76И, фактически выпущено 15 штук.

Причины невыполнения плана следующие.

1. Почти полное отсутствие в производстве машин. Дело в том, что в апреле завод затратил много сил на выполнение апрельского плана. Рабочие работали в цехах, особенно в последней пятидневке месяца, круглыми сутками. Все машины, обеспеченные деталями, были собраны и окончательно сданы военной приёмке. Таким образом, все силы завода задействовали на выполнение апрельского плана, задел для изготовления машин практически не производился.

2. Благодаря активной работе в апреле и небольшого количества деталей, оставшихся для сборки самоходок, завод по существу не работал до 7 мая, так как рабочие вынуждены были отдыхать. Таким образом, количество рабочих дней в мае сократилось до 21.

3. Исключительно плохая помощь заводу оказывается со стороны Наркомтанкпрома. То, что завод не в состоянии изготавливать у себя, размещается по другим предприятиям только по инициативе завода, при этом с большими трудностями. Наркомат танковой промышленности не только не оказывает помощи заводу в размещении заказов на других заводах, но, заявляя, что необходимо ремонтировать машины только за счёт снятия деталей с других машин, а не идти по линии изготовления хотя бы незначительного количества и маю трудоемких деталей, тем самым направляет руководства завода по неправильному пути. Благодаря такому мнению руководство завода живет только сегодняшним днем, разукомплектовывая ремфонд и собирая, по существу, из двух машин одну.

4. Недостаточное количество квалифицированной рабочей силы на заводе. Так, например, из-за отсутствия электросварщиков сборочный цех имел несколько дней простоя. Отдел же кадров завода, несмотря на острую необходимость в электросварщиках, не обеспечил своевременное обучение их необходимого количества, хотя все возможности для этого имелись. Только в конце мая директор завода издал приказ об обучении, или вернее, подготовке из неквалифицированного состава рабочих, четырех электросварщиков.

Из-за отсутствия токарей механический цех завода полностью также не загружен. Этот цех в мае имел большие простои станков, и в то же время сборочный цех ощущал недостаток в изделиях механического цеха.

Сборочный цех завода также ощущал большой недостаток в рабочей силе. В цехе имеется шесть основных сборочных бригад, которые при нормальных условиях и напряженной работе могут собирать в месяц не более 25 машин. Таким образом, при всех благоприятных условиях плановое задание заводу по выпуску самоходок не было обеспечено. Для увеличения же количества бригад дирекция завода мер пока ещё не приняла.

Анализируя существующее положение на заводе можно отметить, что и в июне месяце он не сможет выполнить заданный ему план, фактически может быть выпушено из ремонта и переделано на СУ-76И 20–25 машин. Это подтверждается тем, что имеющийся ремфонд сильно разукомплектован. Так, например, ни на одной машине нет магнето, многие не обеспечены венцом ведущего колеса, катками ходовой части, шестернями газораспределения и совершенно отсутствуют специальные манжеты в системе гидравлических тормозов.

Сейчас производятся опыты по установке на машины магнето отечественного производства, однако получение их откуда-либо затруднительно. С шестернями газораспределения, венцами ведущего колеса и манжетами для гидротормоза вопрос на сегодня совершенно не решен. Количество остродефицитных деталей не ограничивается этим, и равняется примерно 75 наименованиям.

Если бы даже завод был полностью удовлетворен запасными частями, то из-за отсутствия достаточного количества рабочей силы, особенно в сборочном цехе, в июне месяце можно выпустить не более 25 машин».


Трофейные танки Красной Армии

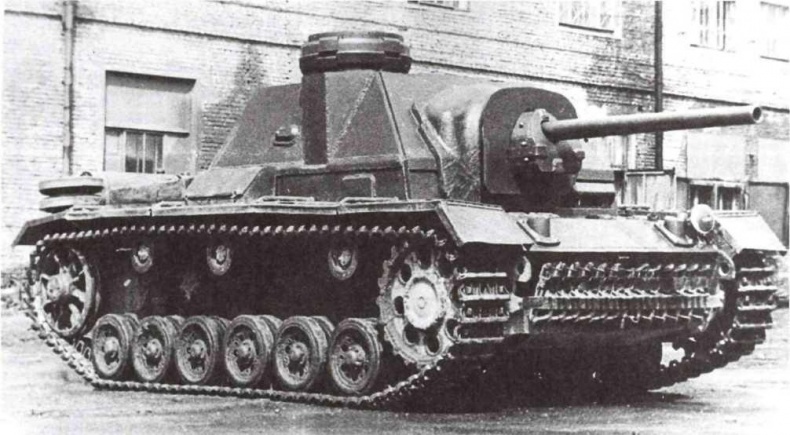

Самоходная установка СУ-76И.


Кстати, уже в июне 1943 года начались проблемы с поставкой трофейных шасси для переделки их в самоходки. Дело в том, что в марте — апреле большинство машин поступали с завода № 40, рембаз № 8 и 82, то есть уже после проведения ремонта. Кроме того, прибывающий для нужд сборки на завод № 37 ремфонд охранялся. Начиная же с мая трофейные танки стали поступать главным образом с Юго-Западного фронта, причем в очень плохом состоянии «в смысле его укомплектованности и пригодности деталей для ремонта».


Трофейные танки Красной Армии

Самоходно-артиллерийская установка СУ-76И, вариант с командирской башенкой от танка Pz. III (ACKM).


Так, по состоянию на 5 июня 1943 года ситуация с шасси для СУ-76И была следующей. Всего с февраля на завод № 37 завезли 127 трофейных танков Pz. III и самоходных установок StuG III. Из этого количества: 27 поступило с завода № 40 (бывший № 592), 27 — с ремзавода № 82, 15 — с ремзавода № 8,7-с Калининского и 35 с Юго-Западного фронтов, 15 — из учебного центра самоходной артиллерии.

Вернуться к просмотру книги Перейти к Оглавлению Перейти к Примечанию
