Scrum. Революционный метод управления проектами - читать онлайн книгу. Автор: Джефф Сазерленд cтр.№ 36

читать книги онлайн бесплатно



Онлайн книга - Scrum. Революционный метод управления проектами | Автор книги - Джефф Сазерленд

Cтраница 36
читать онлайн книги бесплатно

На протяжении последующих нескольких часов все сотрудники занимались этим увлекательным делом. В итоге три стены оказались сплошь покрыты сотнями бумажек. На столе оставалось не меньше того, что мы наклеили на стены, но то уже был полнейший мусор – можно сказать, общая сумма потерь.

После этого я объяснил им: «Теперь нам надо оценить, сколько работы потребует каждая бумажка». Не как долго, а сколько работы. Я научил их, как это подсчитать на скорую руку – не самый лучший способ, но остальные еще хуже. (Дальше в главе я подробно разберу лучшие методы проведения такой оценки. Дело в том, что люди из рук вон плохо умеют это делать.)

Через какое-то время они выполнили мое задание. Приклеенные на стены бумажки содержали все виды работ, выполнение которых приведет нас к завершению проекта; практически все было разбито на отдельные задачи; только что собравшиеся в конференц-зале прикинули, сколько усилий потребуется на работу над каждой. К этому моменту все участники проекта уже почувствовали некое воодушевление. Не поддающиеся прочтению горы бумаг превратились в понятные рабочие задачи. Помните старую шутку: «Как съесть слона? По кусочку».

На каждой бумажке мы написали не только то, что нужно сделать, но и критерии, по которым мы поймем, что задача выполнена. Были учтены все необходимые требования соответствия стандарту, контроль качества и отчеты об оценке. Мы просто указывали, что для выполнения какой-то конкретной задачи нужно, чтобы она соответствовала таким-то и таким-то требованиям. Мы интегрировали эти критерии в проект на уровне единиц работы, поскольку не собирались оказаться в ситуации, когда перед вводом проекта в эксплуатацию вдруг обнаружится, что какой-то элемент не соответствует государственным предписаниям или внутренним стандартам качества. В соответствии с нашей методикой, чтобы достичь необходимого качественного уровня, прежде чем перейти к следующей задаче, работать должна была вся группа в целом, а не только специалисты из отдела по контролю за качеством. Трудно представить, какого количества брака удается избежать, работая таким образом. Колонку критериев, которым должна соответствовать выполненная задача, я предложил назвать «Определение готовности». Теперь каждый будет знать, сделано что-то или нет, поскольку есть четкие критерии стандарта для любого участка работы.

Участники проекта дружно посмотрели на бумажки, наклеенные на стены, и почувствовали, что сделали что-то важное. Теперь они могли видеть, что им всем предстоит выполнить.

– Отлично, – сказал Брент. – С чего начнем?

Около пяти человек высказали свои предложения.

– А потом?

Еще пять человек поделились своими идеями.

– А потом?

Чего мы добивались от участников проекта? Чтобы они расставили приоритеты. Чаще всего люди отвечают на вопрос «что дальше?» довольно однозначно: важно все. Тогда Брент решил сформулировать более четко: «Что принесет проекту наибольшую ценность?» Вот с этого и начнем.

В конце рабочего дня у нас получилось шесть рядов стикеров разных цветов по числу групп. Списки задач в длину заняли три стены зала. По крайней мере, теперь я убедился, что пора начинать.

Планирование свадьбы

Проблема, описанная в предыдущем сюжете, может показаться довольно простой и даже надуманной. Это не так. Позвольте мне проиллюстрировать этапы процесса планирования на примере проекта совсем другого жанра. Свадебные торжества предполагают, что множество процедур и вещей должны быть обязательно подготовлены к определенной дате – и только к ней. Как вы уже знаете (если вы семейный человек) или как вам предстоит узнать (если когда-нибудь отважитесь связать себя узами брака), все пойдет вкривь и вкось и потребует в четыре раза больше сил, чем вы рассчитывали.

Разумеется, может быть иначе. Самое трудное задание получается сделать за пятнадцать минут, а вам казалось, что на него уйдут многие часы. Вот он, вечно мучающий нас вопрос: почему, принимаясь за какое-либо дело, мы так плохо умеем рассчитывать время?

КОНУС НЕОПРЕДЕЛЕННОСТИ


Scrum. Революционный метод управления проектами

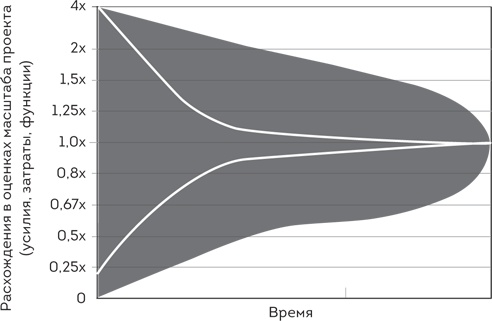

Практически совсем не умеем. Прежде чем мы дойдем до свадьбы, я хочу познакомить вас с одной диаграммой, имеющей очень привлекательное название – «конус неопределенности».

Мы видим, что сначала оценки работы колеблются от 400 процентов до двадцати пяти сверх реально потребовавшегося времени. Низкие и высокие оценки отличаются друг от друга в 16 раз. По мере того как работа продвигается вперед, оценки все более приближаются к реальной величине – и так до того момента, когда уже нет никаких оценок, а есть одна реальность.

Напоминает ситуацию в Medco. Они потратили месяцы на планирование своей работы, мечтая, каким будет конечный продукт, и вычисляя, сколько времени потребуется на его создание. Поэтому, на мой взгляд, каскадная модель при планировании – довольно дурацкий подход к работе.

Опять слышу ваши возражения: «Ладно, Сазерленд, я уже слышал, что мы не умеем рассчитывать ни время, ни силы, но мне же надо делать хоть что-нибудь, верно? Мне нужен какой-то план». И тут вы правы – нужен. Я все время пытаюсь объяснить главное: вместо того чтобы планировать все заранее, дорабатывайте план на протяжении всего проекта. Тщательно планируйте, каким образом сделать следующий шаг к увеличению ценности проекта, и оцените оставшуюся часть проекта более крупными фрагментами работы. При методологии Scrum в конце каждого спринта вы получаете что-то ценное – это можно увидеть, потрогать и показать заказчику. Вы интересуетесь у него: «Мы создаем то, что вы хотели? По крайней мере часть проблемы уже решена, не так ли? В правильном ли направлении мы движемся?» И если на все ответ отрицательный, вы меняете план.

Давайте посмотрим, как это делается. Для этого вернемся к свадьбе.

Первое, что нужно сделать, – составить список всех вещей, делающих свадьбу самой лучшей. Он выглядит приблизительно так:

• жених и невеста;

• цветы;

• приглашения;

• церковь;

• зал для приема гостей;

• угощение;

• священник;

• платье невесты;

• обручальные кольца;

• музыка (диджей или «живая» группа).


Теперь, набросав список, мы приступаем к основному: просматриваем все пункты и выстраиваем их по приоритетности. У каждого человека, делающего это, получится своя последовательность. Невеста и жених по-разному смотрят на мир. Как-то я спросил своего друга Алекса, как он расставил приоритеты в своем свадебном списке, – посмотрите, что у него получилось:

• жених и невеста;

• священник;

• обручальные кольца;

• зал для приема гостей;

Вернуться к просмотру книги Перейти к Оглавлению Перейти к Примечанию
