Приложение V. Судоремонт на Черноморском флоте 1941–1944 гг.

На ход боевых действий на море всегда огромное влияние оказывали вопросы судоремонта. Это вполне объяснимо, учитывая, что военно-морская техника относится к наиболее сложной как в производстве, так и в эксплуатации. Начавшаяся Великая Отечественная война резко ухудшила условия функционирования системы поддержания технической готовности кораблей. На то оказалось целый ряд причин, не предусмотренных в мирное время.

Первая из них заключалась в резко возросшем объеме работ. Во-первых, это обуславливалось необходимостью переоборудования мобилизованных судов гражданских организаций. Например, за первый год войны в ВМФ было отмобилизовано 938 единиц. Кстати, централизованно специальное оборудование и вооружение по мобилизационному плану получили только 373 судна — для остальных же все изыскивали на местах. Зачастую отсутствовали даже чертежи для переоборудования. К тому же многие призываемые суда оказались в плохом техническом состоянии, и им требовался ремонт, причем иногда даже не средний, а капитальный.

Во-вторых, перед судоремонтными предприятиями стали ставиться задачи, не предусмотренные никакими мобилизационными планами. Например, срочно потребовалось оборудовать корабли и суда обмотками размагничивания для защиты от неконтактных мин. Только в 1941 г. такие размагничивающие устройства получили 92 единицы, а до 1945 г. по линии ВМФ ими оснастили 237 кораблей и судов. Сюда же можно отнести «внезапную» острую необходимость в довооружении кораблей, прежде всего зенитными огневыми средствами. Кроме этого принимаются решения по дополнительному вооружению целого ряда гражданских судов — например, всех ледоколов, в том числе черноморского «Микояна».

В-третьих, неожиданно большими оказались объемы работ по ликвидации боевых и навигационных повреждений кораблей. За годы войны такие повреждения получили 1697 кораблей и судов, в том числе на ЧФ — 471.

В-четвертых, резко увеличился расход моторесурса — что, естественно, привело к необходимости сокращения межремонтных сроков.

Вторая причина ухудшения условий военного судоремонта связана с потерей огромных территорий с находившимися на них производственными предприятиями. Черноморская база военного судоремонта в Севастополе оказалась под непосредственным воздействием противника и ее пришлось эвакуировать почти в никуда. Сюда надо добавить обвальное сокращение поставок промышленностью запасных частей и оборудования, а также острый дефицит рабочей силы.

Наконец, условия военного времени создали трудности с планированием судоремонта. В мирное время сравнительно легко можно было учесть такие составляющие плана, как периодичность, объем работ по видам ремонта, мощности предприятий, необходимые материалы и оборудование. Но даже тоща в планы судоремонта постоянно вносились коррективы, а сроки то и дело «плыли». При составлении плана судоремонта в военное время приходилось считаться со многими неизвестными. Например, периодичность получения боевых повреждений кораблями конкретных классов в ходе типовых операций и повседневной деятельности, а также их характер. Только предвидя это, можно было спланировать аварийно-боевой ремонт, а значит, зарезервировать для этих целей необходимые материалы и мощности. При этом производительность предприятий также становилась величиной переменной из-за прямого воздействия на них противника.

Несколько проще шло планирование ремонта подводных лодок и боевых катеров. Первые имели ярко выраженную цикличность боевого применения. Вторые, как правило, ставились в ремонт по выработке моторесурса главных двигателей, поскольку более-менее крупные боевые повреждения просто приводили к их гибели. Некоторым исключением являлись бронекатера, обладавшие сравнительно высокой живучестью. Вот, например, как выглядел план одного из заводов в годы войны.

Таблица 8

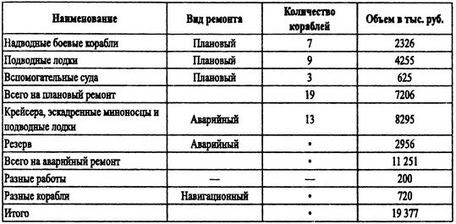

План судоремонта завода № 201 в Поти на 1942 г.


Борьба за господство на Черном море

Забегая вперед отметим, что объемы планового ремонта так и не были реализованы — в том числе и в связи с гораздо большими, нежели запланированные, объемами аварийно-восстановительных ремонтов.

Черноморцы теряли свои западные базы не столь стремительно, нежели балтийцы, но зато они потеряли почти все. Спецификой военного судоремонта на Черном море являлось то, что он почти всегда производился параллельно с эвакуацией предприятий. Сначала так было в Одессе, где корабли в основном ремонтировались заводом им. Марти наркомата Морского флота (НКМФ) и заводом № 2 Черноморского пароходства, но во второй половине августа они практически прекратили функционировать. Тогда же были мобилизованы небольшие учебные мастерские Одесского института инженеров водного транспорта вместе с двадцатью квалифицированными работниками, которых приписали к флотскому полуэкипажу. В этих условиях за время обороны города провели ремонт свыше 50 кораблей, кроме того, выполнен ряд отдельных неотложных работ на 180 кораблях и объектах береговой обороны, оказывалась также помощь армейским частям.

Главная база Черноморского флота — Севастополь, будучи, по существу, передовой базой, одновременно выполняла функции и тыловой базы, куда приходили или приводились на буксирах для ремонта корабли, получившие повреждения. Сюда же перевели недостроенные корабли из Николаева для достройки или консервации. Здесь же переоборудовались и вооружались мобилизованные суда гражданских организаций и выполнялся ряд специальных заданий, вроде оборудования плавучих батарей ПВО.

Вследствие непосредственной угрозы Главной базе Черноморского флота со стороны противника в сентябре — октябре приняли меры к свертыванию планового судоремонта на севастопольских предприятиях и форсированию работ по аварийным кораблям для возможности перевода их в порты Кавказского побережья. Большинство этих работ закончили к концу октября — началу ноября. В первых числах ноября в связи с общей военной обстановкой в районе Севастополя приняли решение о вывозе предприятий, и прежде всего завода № 201, на Кавказ.

Для выполнения неотложных работ по аварийному судоремонту, а также для изготовления вооружения и боеприпасов в Севастополе оставили размещенный в штольнях филиал завода № 201 и автономную электростанцию. Работы протекали бесперебойно и велись круглосуточно, количество рабочих и служащих достигало 700 человек. Мастерская выполняла главным образом заказы фронта и работала вплоть до падения города.

Из 6937 работников Севморзавода вывезли более 4500 человек. Правда, далеко не все они попали к новому месту дислокации завода. К сожалению, из-за слабого руководства наркомата судостроительной промышленности (НКСП) эвакуация прошла недостаточно организованно, некомплектно, с большой потерей рабочей силы.

Первоначально, в декабре 1941 г., его основной новой производственной площадкой стал завод им. Дзержинского в Туапсе, который к тому времени передали из НКМФ в НКСП. Одновременно в Туапсе в ведение НКСП передавали территорию демонтируемого нефтеперегонного завода и часть оборудования теплоэлектроцентрали. Однако оборудование на новом месте монтировалось медленно, и в марте 1942 г. завод еще не вышел на плановые показатели. К тому же во втором квартале 1942 г. начались интенсивные бомбардировки Туапсе, а во второй половине 1942 г. противник вышел к побережью в районе Новороссийска. По этой причине завод № 201 вторично эвакуировали, на этот раз в Поти и Батуми. К тому времени в Поти уже находились вывезенные из Севастополя судоремонтные мастерские, которые сначала размещались на территории мастерских НКМФ, которые передали ВМФ.
