Мы приводим те большевистские планы времен разорения крестьянства за счет индустриализации для того, чтобы продемонстрировать масштабы процесса. Что до фактического исполнения этих планов, их проверила Большая Война, а до нее оставалось еще много лет. Пока же – в 1930 гг. – в Советском Союзе время от времени происходил выпуск ОВ на отдельных заводах. Некоторые данные об этом приводятся в табл. 7.

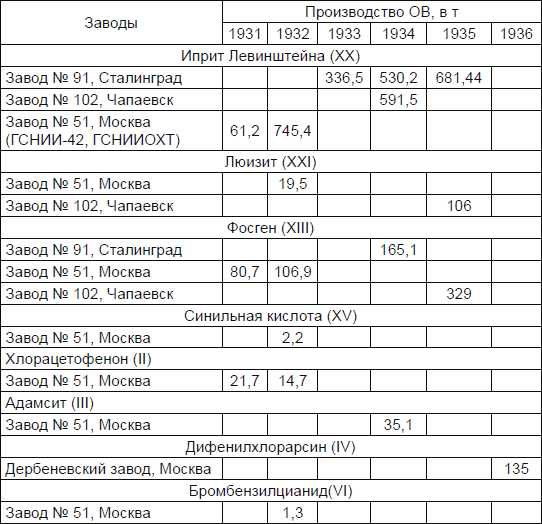

Таб. 7. Производство ОВ в Советском Союзе в 30-х гг.[392]

Новичок. История тайного оружия

Принципиальное обсуждение, связанное с планами выпуска химоружия и вообще с планами явного перехода страны на путь подготовки к наступательной химической войне, состоялось 14 октября 1931 г. на заседании Комиссии обороны при СТО СССР. По докладу комиссии во главе с М. Н. Тухачевским, специально созданной для подготовки того заседания (среди других ее членов были И. П. Уборевич, И. Т. Смилга, В. К. Триандафиллов, А. И. Егоров, Г. Д. Гай, Я. М. Фишман и другие), был всесторонне рассмотрен вопрос «О состоянии военно-химического дела» и принято обширное постановление [71]. В докладе комиссии констатировалось, что мощности по выпуску ОВ по состоянию на 1 мая 1931 г. составили: по иприту – 1,8 тыс. т/год на химзаводе № 1 (Москва) и 5 тыс. т/год на химзаводе № 2 (Чапаевск), по фосгену – 1 тыс. т/год на заводе № 1, 4 тыс. т/год на ЧХЗ (Дзержинск) и 2 тыс. т/год на Рубежанском химзаводе. Было констатировано также, что запас артснарядов составил на 1 мая 1931 г. в снаряжении ипритом – 90 тыс. шт. (в том числе 76 мм – 59 тыс., 107 мм – 22 тыс., 122 мм – 9 тыс.), а в снаряжении фосгеном и дифосгеном – 340 тыс. шт.(в том числе 76 мм – 250 тыс., 107 мм – 31 тыс.,122 мм – 59 тыс.). Запас авиахимбомб составлял 7600 шт. (калибр – 8 кг). Кроме того, имелись две станции разлива ОВ по артбоеприпасам: в Москве, на головном складе № 136 (Очаково) мобилизационной мощностью 1130 тыс. шт./год и в Чапаевске, на заводе № 2 – мощностью 4000 тыс. шт./год.

В постановлении, которое было принято на том памятном заседании, было зафиксировано, что «химические средства должны занять первостепенное место во всей системе обороны страны» [71]. Соответственно, были намечены меры по интенсификации всех направлений подготовки к химической войне, в том числе в создании мощностей по производству химоружия, в усовершенствовании всех средств химического нападения, в развитии химической подготовки в РККА, в создании сети исследовательских лабораторий и конструкторских бюро и т. д.

Обращаясь к собственно химоружию, отметим, что постановлением СТО от 31 октября 1931 г. было запланировано довести мощности по выпуску новой группы ОВ – цианистых солей и синильной кислоты – до 1,5 тыс. т/год (в расчете на саму синильную кислоту). Хотя место стройки определено не было. Вскоре в Москве был подобран участок в районе Тюфелевой Рощи возле завода «Сжатый газ» № 1 (недалеко от ЗИЛа), где и решили начать строительство завода по производству цианистых солей. И даже нашлись услужливые лица из Санитарного института им. Эрисмана, называвшие себя санитарными врачами и спокойно давшие разрешение на эту стройку, хотя она прямо противоречила требованиям совместного циркуляра НКЗ, НКВД и ВСНХ РСФСР от 23 апреля 1930 г. И тогда вместо «врачей» был вынужден мобилизовать свою осторожность заместитель наркома НКТП С. А. Ратайчак, который своей властью перенес опасную стройку из Москвы на Урал [390].

Тем же постановлением от 31 октября 1931 г. ВСНХ было поручено в 1932 г. закончить постройку и монтаж мощного завода по выпуску иприта по способу Мейера (Угрешский завод в Москве) [390]. А еще тем документом армии было предписано ввести на вооружение авиахимбомбы калибров 25 кг и 100 кг и довести удельный вес химических и осколочно-химических авиабомб к общему количеству авиабомб до 25 %. Не забыли и о создании сети конструкторских бюро и лабораторий по разработке новых образцов химоружия, а также о создании мощностей по выпуску сырья для производств ОВ (хлора, мышьяка, серы, хлористого алюминия). Эти стройки были объявлены «ударными».


Из переписки небожителей:

«29 мая 1932 г. Совершенно секретно, лично

тов. Сталину

тов. Молотову

тов. Ворошилову

тов. Орджоникидзе

За последние годы имеется ряд достижений в области осуществления системы военно-химического вооружения РККА. Целый ряд предметов химвооружения, введенных или вводимых на вооружение и снабжение РККА (химвооружение авиации, боевые химические машины, химические танки, химминометы, новые рецептуры БХВ…), ставит РККА в отношении образцов химического вооружения на уровень капиталистических армий.

В результате настойчивых указаний РВС СССР химический элемент начал проникать в учебу и боевую подготовку РККА. Войска обучаются тактическому использованию химических средств…

Вместе с тем материальное обеспечение РККА предметами химического вооружения находится в настоящее время в чрезвычайно плохом состоянии.

Постановление КО от 14/X-31 г. „О состоянии военно-химического дела“ промышленностью в большинстве случаев не выполнено даже по основным номенклатурам…

Так, мощность по иприту составляет только около 50 % от потребности… а по другим ОВ еще ниже; в частности, мощность по основному ОВ, идущему для осколочно-химических снарядов и ядовито-дымных шашек – адамситу – в настоящее время составляет только 7 %…

Синильная кислота до сих пор не производится и к строительству завода еще не приступлено…

Существующие мощности по сере и мышьяку ни в какой мере не обеспечивают потребность НКВМ…

Такое же тяжелое положение и с материальной частью химического вооружения. Мощность по минам совершенно отсутствует… Мощности по снаряжению химснарядов недостаточно…

Выполнение текущих заказов на военно-химическое имущество идет с большими перебоями…

Заказ на иприт не выполняется… Боевые химические машины не принимаются к бронировке, чем боевая ценность их уменьшается…

При сохранении нынешних темпов развертывания материального обеспечения военно-химического дела воздушный флот, танки, артиллерия и химические войска будут обеспечены вплоть до конца 2-й пятилетки только примерно на 30–40 % своей потребности…

Прошу о постановке на ближайшем заседании КО доклада Наркомтяжпрома о выполнении постановления КО от 14/X-31 г. с содокладами ВОХИМУ РККА и Госплана.

С коммунистическим приветом, Фишман

(начальник Военно-химического управления)» [71]

По тем вопросам, которые не нашли решения на заседании 31 октября 1931 г., были приняты дополнительные решения в постановлении СТО СССР от 4 июля 1932 г. [393]. Были, в частности, установлены сроки окончания (октябрь 1933 г.) строительства ипритного завода на комбинате в Бобриках (Сталиногорск, Тульская обл.). На январь 1933 г. был намечен пуск производства адамсита на анилинокрасочном заводе в Кинешме (Ивановская обл.). В сентябре 1932 г. должен был начаться выпуск дифенилхлорарсина на Дербеневском заводе (Москва). А в III квартале 1932 г. было необходимо начать, наконец, давно намечавшееся строительство завода по производству цианистых солей и синильной кислоты (того, что не удалось возвести в Москве в Тюфелевой Роще). Тем же документом было решено на заводе в Сталинграде начать строительство станции по разливу ОВ со сроком пуска 1 января 1933 г., а на заводе в Чапаевске – завершить переоборудование снаряжательного цеха.
