Линейные корабли типа “Севастополь” (1907-1914 гг.) Часть I проектирование и строительство - читать онлайн книгу. Автор: Игорь Цветков cтр.№ 31

читать книги онлайн бесплатно



Онлайн книга - Линейные корабли типа “Севастополь” (1907-1914 гг.) Часть I проектирование и строительство | Автор книги - Игорь Цветков

Cтраница 31
читать онлайн книги бесплатно

Переработанный проект вновь представлял­ся на конкурс для заявления цен и сроков построй­ки башен для остальных трех кораблей. Эти доку­менты высылались в ГУКиС к 15 июня 1909 г. Крайний срок доставки готовых башен на корабль и предъявления их к испытаниям стрельбой уста­навливался не позже 1 июня 1912 г.

Для успешного проведения работ по расточ­ке погонов заводы — изготовители башен указы­вали требования, которые следует соблюдать при клепке жестких барабанов на корабле.

После рассмотрения представленных на кон­курс проектов трехорудийных башенных устано­вок МТК в июне 1909 г. уведомил Металлический завод, что его проект признан лучшим.

Главным достоинством этого проекта явля­лись высокая скорострельность и хорошая точ­ность горизонтального и вертикального наведения. Металлический завод сдержал свое обязательство и довел скорострельность трехорудийной башни до двух выстрелов в минуту. Этого удалось дос­тичь благодаря удобной компоновке механизмов и устройств как внутри башен, так и в снарядном и зарядном погребах, малому времени открывания и закрывания замка орудия, удобной конструкции элеваторов и высокой скорости подачи боеприпа­сов. Важным новшеством, введенным заводом в ме­ханизмы вертикального и горизонтального наведения, был гидравлический регулятор скорости (муфта Дженни). Благодаря ему резко повысилась надежность работы электрической части механиз­мов наведения за счет отказа от многочисленных контактов и реле, с помощью которых ранее сту­пенчато изменялась частота вращения электро­двигателей.

Тем не менее МТК сделал ряд замечаний по проекту башни, в соответствии с которыми Метал­лический завод внес изменения в чертежи. Червяч­ная передача в механизме вертикального наведе­ния была заменена зубчатым сектором, зарядные погреба расположили ниже снарядных. Завод из­менил размещение постов вертикальной наводки, расположив их по одну и ту же сторону от пушек, броневые переборки между орудиями продолжил по всей длине башни, лебедки ручной подачи снаб­дил электродвигателями небольшой мощности. Угловые стыки броневых плит были закруглены по минимальным радиусам, чтобы контуры вра­щающихся частей башен имели форму, типичную для башен русского флота. Некоторые изменения были внесены в станки 305-мм орудий. В частно­сти, уменьшено давление в компрессорах накатни­ка и увеличена длина отката.

Внесенные в проект изменения вызвали уве­личение массы башенной установки в общей слож­ности на 23 т. Эта перегрузка частично компенси­ровалась разностью между массой установки, заданной в технических условиях (780 т), и массой спроектированной башни (769,4 т). Оставшуюся перегрузку Металлический завод обязался устра­нить, снизив массу отдельных башенных деталей и механизмов.

В августе 1909 г. на Совещании по судостро­ению представитель завода А.Г. Дукельский предъявил расчеты стоимости трехорудийных ба­шенных установок, а также расценки уже постро­енных башен для корабля "Андрей Первозван­ный". После обсуждения цена 1 млн. 175 тыс. руб. за одну башню, заявленная Металлическим заво­дом, была признана вполне обоснованной.

В соответствии с решением, принятым Сове­щанием 2 октября 1909 г., изготовление опытной башенной установки для Охтинского полигона отменялось. Металлический завод получал заказ на четыре башни для линейного корабля "Севас­тополь" по заявленной цене. Создание четырех ба­шен для второго корабля — "Петропавловск" по чертежам Металлического завода поручалось Обуховскому заводу.

На изготовление оставшихся восьми башен по тем же чертежам объявлялся в июне 1910г. кон­курс цен и сроков, на который приглашались Ме­таллический, Обуховский, Путиловский и Нико­лаевский заводы. В результате заказы на башенные установки для последних двух кораблей "Полтава" и "Гангут" по цене 1 млн. 60 тыс. руб. за одну башню были распределены в сентябре 1910г. меж­ду Металлическим и Путиловским заводами.


Линейные корабли типа “Севастополь” (1907-1914 гг.) Часть I проектирование и строительство

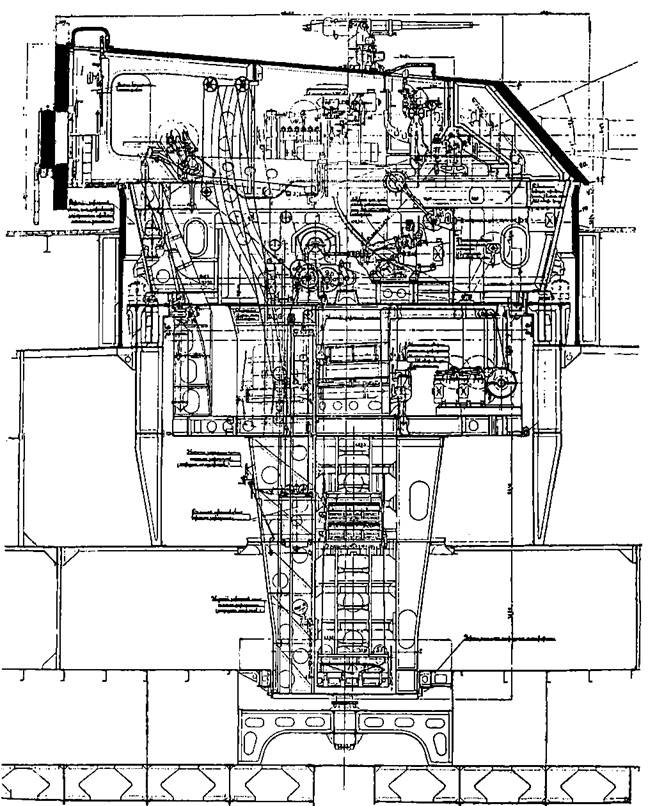

Трехорудийная башенная установка, изготовленная С-Петербургским Металлическим заводом дя линейных кораблей типа “Севастополь" (Продольный разрез)


Разница в 460 тыс. руб. между стоимостью башенных установок для первого и второго кораб­лей фактически составила премию для Металли­ческого завода за лучший конкурсный проект трехорудийной башни.

Договор Морского министерства с Металли­ческим заводом на постройку четырех башенных установок для линейного корабля "Севастополь" был заключен в августе 1910 г. Согласно ему, за­вод гарантировал, что масса каждой башни с ору­диями, броней, всеми устройствами и механизма­ми не будет превышать 773 т.

Впервые в договоре предусматривались штрафы за избыточную массу до 60 тыс. руб. В связи с изменением сроков готовности корабля почти на год Металлический завод обязывался сборку башен закончить к 1 мая 1914 г. при усло­вии, что корабль все время будет находиться на Балтийском заводе. Предварительно следовало полностью собрать одну из башенных установок в цехе завода и предъявить ее представителям Морского министерства, а для приближения к ко­рабельным условиям сборку осуществлять, также впервые, со штатными орудиями, а не с болван­ками. Кроме того, завод должен в отличие от пре­дыдущих заказов изготовлять детали и части ба­шен в порядке, необходимом для их сборки на корабле. Как оказалось впоследствии, это требо­вание договора имело огромное значение, имен­но благодаря ему удалось собрать башни на ко­раблях к осени 1914 г.


Линейные корабли типа “Севастополь” (1907-1914 гг.) Часть I проектирование и строительство

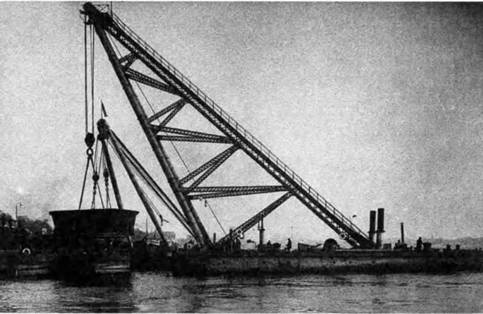

Самоходный паровой кран доставил к заводской стенке конструкцию подбашенного отделения для одного из линкоров


7 мая 1911 г. под председательством на­чальника артиллерийского отдела МТК генерал-май­ора А.Ф. Бринка было со­звано совещание предста­вителей Обуховского, Ижорского, Металличес­кого и Путиловского заво­дов. Присутствовавший на совещании начальник Обуховского завода гене­рал-майор Р.К. Меллер га­рантировал, что после­днее, сорок восьмое, 305-мм орудие будет по­ставлено в июне 1913 г. Тогда, чтобы ускорить сроки их постройки, МТК предложил испытывать по три станка одновременно на трех заказанных Метал­лическому заводу плат­формах Морского полигона. Представители заво­дов согласились с этим предложением, а начальник Обуховского завода гарантировал соблюдение новых сроков.

В связи с началом первой мировой войны Металлическому заводу было предложено при­нять все меры, чтобы сдать башни для линкора "Севастополь" не позже 15 августа, а линкора "Полтава" — не позже 1 сентября 1914г. Для ус­корения работ Морское министерство решило оставить только те взаимозамкнутости механиз­мов башни из предусмотренных проектом, кото­рые предупреждают несчастные случаи с прислу­гой башни и крупные поломки, ведущие к выходу ее из строя. Этим разрешением воспользовались Обуховский и Путиловский заводы, а Металли­ческий успел установить все штатные взаимозам­кнутости (Взаимозамкнутость— система механической ав­тоблокировки для предупреждения нарушений в очеред­ности действий по боевому обслуживанию артиллерийс­кой установки).

Вернуться к просмотру книги Перейти к Оглавлению
