Образцовые броненосцы франции. Часть III. “Шарль Мартель” - читать онлайн книгу. Автор: Николай Пахомов cтр.№ 12

читать книги онлайн бесплатно



Онлайн книга - Образцовые броненосцы франции. Часть III. “Шарль Мартель” | Автор книги - Николай Пахомов

Cтраница 12
читать онлайн книги бесплатно

Кроме того, очень опасаются, и я считаю справедливо, что, если снаряд, проходящий выше лёгкой брони, пробьёт не взорвавшись обшивку и тонкие листы внутреннего расположения, а достигнув, наконец, изнутри брони противоположного борта, он взорвётся и оторвёт плиту, пробив сильную брешь.

Действительно, кажется, что события должны будут развиваться таким образом; но заметим, что из самих условий следует, что предполагается их заполнение, чтобы этот снаряд, прежде чем взорваться, сделал в переборках только пробоины, сходные с пробоинами, причинёнными снарядами-болванками, которые на этом этаже дадут поступление только умеренного количества воды. Хотя мы допускаем, что внутренняя переборка коффердама будет в большей своей части разрушена взрывной волной газов, но это не доказывает, что внутренняя переборка отделения не будет держаться.

Всё-таки мы думаем, что с учётом встревоженное™, которую смогла вызвать критика системы "Шарль-Мартэль", более чем основательно подкреплённая, абсолютно некстати увеличивать условия безопасности этого корабля, добавляя между внутренними переборками отделений две другие продольные переборки, простирающиеся вдоль контуров комингсов люков...".

Вышеперечисленные предложения изменений, сформулированные инженером Юэн будут рассмотрены Советом по Работам на заседании 8 декабря. Они получат одобрение с той лишь оговоркой, что обе дополнительные поперечные переборки в носовой части будут заменены разграничителями высотой 1,20 м так как, согласно сообщению, "сплошные переборки предоставят неудобство затруднением циркулирования воздуха".

Образцовые броненосцы франции. Часть III. “Шарль Мартель”

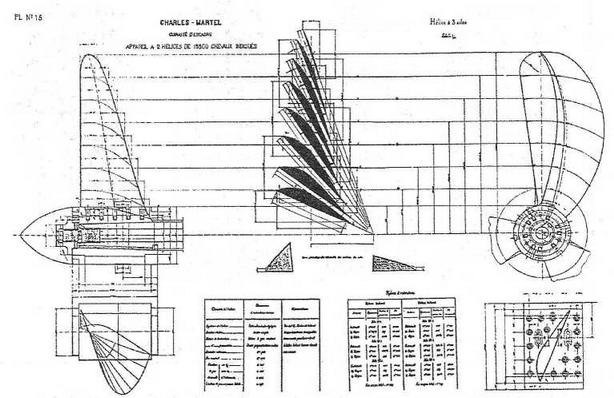

Броненосец "Шарль Мартель". 1896 г. (Гребной винт)


26 августа 1891 г. фирме Шнейдер в Крёзо был отдан заказ на поставку машин и котлов.

Как только окончательно определились с конфигурацией форштевня, в сентябре последовал заказ Гериньи (Gufirigny). Корабль строился довольно споро: к концу марта 1892 г. на стапеле были уже выставлены все шпангоуты, обшивался наружный и внутренний борт, начали стелить броневую палубу. Форштевень, тем не менее, будет поставлен на место только в июне 1893 г.

Договором по взаимному соглашению от 17 февраля 1892 года Шнейдер должен был получить заказ на станки, рамы, платформы и гидравлические приводы для всех орудийных башен.

Этот контракт станет причиной семи дополнительных актов, последний из которых датирован 31 июля 1895 г. Например, согласно одному из дополнений, от 8 марта 1892 г., фирма брала на себя работы по изготовлению брони для неподвижных и подвижных частей всех башен.

В итоге, фирма Шнейдер была обязана все подвижные башни, полностью законченные и снабжённые всеми механизмами, являющиеся предметом контракта, а также бронированием, представить к официальным приёмным испытаниям не позднее 15 марта 1896 г.

Любопытно испытание, которое, согласно контракту, требовалось провести над опытной 138,6-мм башней. Башня этого типа будет смонтирована в Крёзо и в присутствии представителей флота подвергнется натурному обстрелу из орудия, необходимому для того, чтобы удостовериться, до отправления партии в Брест, в хорошем функционировании различных устройств. При этом подразумевалось, что флот предоставит орудие и необходимые боеприпасы для этих испытаний. Отметим, что эти испытания станут достаточно убедительными, поскольку будет принято решение оснастить такими же башнями "Масэна".

Что касается поясной брони, то она будет разделена на четыре партии. Три из них будут состоять из смешанных плит или "компаунд". Последняя партия, "D", будет заказана Шнейдеру 30 сентября 1891 г., она должна быть изготовлена из кованой стали. Ковка имела целью создание менее хрупкой стали, устраняющая или смягчающая внутренние напряжения, появившиеся во время отливки плиты.

Лёгкая броня насчитывала две партии, которые будут заказаны Гериньи.

Изменения проекта. Мы уже упоминали тот факт, что главной проблемой, встретившейся во время постройки этого броненосца, была проблема перегрузки и соблюдения первоначальной весовой сметы. Она была вычислена очень скупо в связи с давлением общественного мнения, воспринявшего нападки сторонников "молодой школы".

Это неприятное положение должно было привести в начале 1893 года к изменению проекта в отношении надстроек. Инженер Клеман (Clfiment), который был помощником генерального инспектора инженера Песшар д’Амбли (Peschart d’Ambly), 20 марта направил по этому поводу записку Дирекции Материала. Попутно разъясним, что Песшар д’Амбли пришёл на место инженера дё Бюси 8 октября 1889 года, и в свою очередь будет сменён инженером Бьенэмэ (Шепаутй) 1 октября 1893 года. В свой записке инспектор Клеман сообщал, что: "Проект изменения надстроек "Шарль-Мартэль", разработанный портом Бреста, представляет уже значительное сокращение [их] объёма по отношению к расположениям первоначального проекта; но так как совершенствуемые разрывные снаряды создают всё большую и большую необходимость уменьшать цель, которую представляет корабль, я считаю, что можно произвести ещё сокращения по отношению к проекту, представленному портом Бреста.

Два маленьких редута, находящиеся под продольным мостиком, один в носу, другой в корме [т.е. над башнями], и не имеющие другого назначения, кроме размещения в каждом двух 47-мм орудий, могут быть упразднены. Оба 47-мм орудия носового редута будут установлены на крыше рубки. Огневые позиции обоих 47-мм орудий кормового редута будут расположены на мостике на местах, где в настоящее время находятся два 37-мм кормовых орудия. Последние будут перенесены к кормовой оконечности мостика, стреляя по корме, между двумя 65-мм орудиями.

Курительная галерея Адмирала в том виде, в каком она представлена на чертеже, будет отменена; это будет палуба позади апартаментов Адмирала, с каждой стороны от кормового 30-см орудия, которое образует эту галерею. Ее дополнят балконом, выступающим с каждого борта позади шлюпбалок. Этот балкон, очень лёгкий, во время боя безпрепятственно может быть уничтожен взрывной волной бортовых орудий, стреляющих в сторону кормы.

Отделение для запальных ящиков также будет отменено и запалы будут храниться внутри корабля в шкафах в носовой части. Писсуар экипажа, который находился в редуте двух 47-мм орудий, исчезнет [вместе] с этим редутом. Этот писсуар будет перенесён в помещение гальюнов.

Когда, таким образом, надстройки под мостиком будут упразднены, тогда ничто не помешает понизить этот мостик. Было бы необходимо урегулировать его высоту так, чтобы была бы возможной работа со шлюпками. Не изменяя предусмотренной системы шлюпбалок, которая, кажется, может быть сохранённой, смогли бы понизить мостик таким образом, чтобы между верхом обшивки палубы и низом бимсов мостика оставалось 4 метра.

Понижение мостика, естественно, повлекло бы [за собой] понижение рубки, а следовательно, заставило бы уменьшить длину трубы, защищающей приводы. Будет необходимо, таким образом, не задерживаясь информировать о принятом решении господ братьев Марэль (Marrel), получивших наряд на поставку этой трубы.

Вернуться к просмотру книги Перейти к Оглавлению
