Авианосец Третьего рейха Graf Zeppelin – история, конструкция, авиационное вооружение - читать онлайн книгу. Автор: Сергей Шумилин cтр.№ 6

читать книги онлайн бесплатно



Онлайн книга - Авианосец Третьего рейха Graf Zeppelin – история, конструкция, авиационное вооружение | Автор книги - Сергей Шумилин

Cтраница 6
читать онлайн книги бесплатно

Чтобы предотвратить повреждение недостроенного авианосца в результате британских авиационных налетов, 6 июля 1940 года рачительные немцы принимают решение о его переводе на восток — из Киля в Готенхафен (Гдыня). 12 июля корабль покинул Киль, через шесть дней группа достигла Сашниц на Руге, а 21 июля конвой вошел в Готенхафен. Здесь авианосец простоял почти год.

В мае 1941 года фюрер приказал доложить ему о возможности завершения строительства авианосца, отведя восемь месяцев на достройку и год на испытания. Проанализировав положение дел, морское командование сообщило, что самым ранним возможным сроком окончания работ является 1 октября 1942 года, но и то за счет программы постройки подводных лодок. Еще двадцать месяцев потребуется для достижения эксплуатационной готовности самого корабля и его палубной авиации. Осложняли ситуацию и определенные трения между Кригсмарине и Люфтваффе (рейхсминистр авиации Герман Геринг, произнесший крылатую фразу: «Все, что летает, — мое!», усматривал в возникновении палубной авиации угрозу своей монополии). В результате в июле 1941 года фюрер все же решил отложить строительство авианосца до «окончания восточной кампании».


Авианосец Третьего рейха Graf Zeppelin – история, конструкция, авиационное вооружение

АВИАНОСЕЦ Graf Zeppelin Вид с правого борта

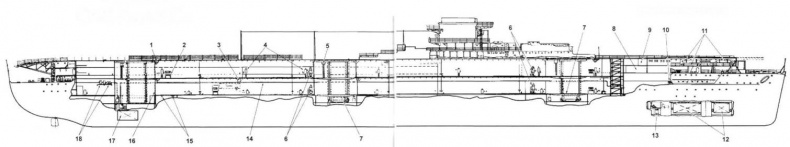

Продольный разрез авианосца Graf Zeppelin (проект 1940 года):

1 — устройство водяной завесы противопожарной шторы; 2 — пост заправки самолетов маслом; 3 — монорельс транспортировки боеприпасов; 4 — водонепроницаемые герметичные двери; 5 — пост управления самолетоподъемником; 6 — агрегаты системы обогрева ангаров; 7- платформы самолетоподъемников; 8 — авиаремонтная мастерская; 9 — шахта для спуска авиационныхдвигателей; 10 — пост приема авиационного топлива; 11 — баллоны со сжатым воздухом; 12 — резервуары хранения авиационного топлива; 13 — резервуар хранения сжатого газа; 14 — трубопровод магистрали подачи авиационного то л ива; 15 — подъемники авиационного боезапаса; 16 — противопожарная перегородка; 17 — хранилище авиационного топлива; 18 — фильтры очистки авиационного топлива

Размещение оборудования обеспечения полетов:

1 — пост управления сбросом глубинных бомб; 2 — плафон подсветки тросов аэрофинишера; 3 — самолетоподъемники; 4 — подъемные отбойные щиты; 5 — люк шахты спуска авиационныхдвигателей; 6 — выдвижная ферма катапульты; 7 — пост управления катапультой; 8 — люк спуска стартовых тележек; 9 — топливная раздаточная колонка; 10 — наблюдательный пункт аэрофинишера; 11 — противопожарный пост; 12 — кормовой подъемник авиационных боеприпасов


Авианосец Третьего рейха Graf Zeppelin – история, конструкция, авиационное вооружение

Верхняя полетная палуба


В канун операции «Барбаросса» (по всей вероятности, опасаясь ударов советской авиации) авианосцу вновь изменили место стоянки — 19 июня начинается его перебазирование, в котором принимают участие буксиры Danzig и Albert Forster, в Штеттен, где он и ошвартовался 21 июня, у пирса прямо перед улицей Хакенштрассе (именно к этому периоду относятся многочисленные сохранившиеся любительские фотоснимки авианосца). Здесь он простоял до ноября, когда Готенхафен снова посчитали безопасным. 10 ноября авианосец покинул Штеттен и после семидневного перехода вернулся в Готенхафен, где он и простоял в доке V до весны 1942 года — в течение этого времени его порой использовали в качестве … плавучего склада ценной древесины.

К началу 1942 года у немецких адмиралов уже не оставалось никаких сомнений в высокой эффективности авианосцев, которая была наглядно и неоднократно продемонстрирована. Например, в ходе британского рейда против базы итальянского флота Таранто, на время парализовавшего итальянские ВМС; успешных действий британской палубной авиации при уничтожении немецкого линкора Bismarck и против кораблей снабжения в Атлантике и, наконец, атаки японскими палубными самолетами американского флота в Перл-Харборе.

Учитывая это, морское руководство неоднократно пыталось убедить Гитлера как главнокомандующего вооруженными силами Германии все же разрешить достройку авианосца Graf Zeppelin и поставку необходимых ему палубных самолетов. Дело сдвинулось с места после доклада фюреру «Об окончании строительства авианосца», который состоялся 13 апреля 1942 года в его ставке «Вольфшанце». Вице-адмирал Кранке доложил фюреру, что постройку корпуса авианосца и монтаж главных механизмов возможно закончить уже летом 1943 года. Наиболее же трудной задачей для полного завершения работ станет оптимизация авиационного оборудования, необходимого для использования на авианосце новых палубных самолетов — истребителей Bf109F и бомбардировщиков Ju 87D. Здесь нужно отметить, что в ходе затянувшейся постройки авианосца состав его авиагруппы несколько раз претерпевал изменения. Первоначально палубным истребителем должен был стать Bf 109T, разработанный на базе Bf 109E, а штурмовиком — Ju 87С, созданный на основе Ju 87B. В качестве легких бомбардировщиков-торпедоносцев предполагалось использовать самолеты Fi 167 и Аг 195.

По состоянию на март 1941 года состав авиагруппы авианосца должен был включать 20 бомбардировщиков-торпедоносцев Fi 167, десять истребителей Bf 109T и 13 пикирующих бомбардировщиков Ju 87C. К июню 1941 года было собрано 70 истребителей Bf 109T, пять бомбардировщиков со складывающимися плоскостями были изготовлены и прошли испытания в летно-испытательном институте Luftwaffe в Травемюнде, а самолеты Fi 167 и Аг 195 так и остались только в опытных экземплярах.

Для проектирования, изготовления и испытания катапульт для новых самолетов Bf 109F и Ju 87D потребовалось бы около двух лет, но если бы удалось переоборудовать уже имеющиеся катапульты, то можно было бы уложиться в шесть месяцев. Неясная ситуация сохранялась и с лебедками для тормозных механизмов (фирма-изготовитель пока не могла сообщить дату их поставки). С учетом всех этих обстоятельств становилось очевидным, что строительство авианосца не может быть окончено ранее зимы 1943/44 года. Ко всему, морской штаб опасался, что хотя технические проблемы, касающиеся строительства корабля и самолетов, могут быть разрешены, но недостаточная подготовка персонала и другие недочеты, скорее всего, существенно снизят тактическую ценность авианосца.

На основании этого доклада 16 апреля Гитлер принял решение возобновить достройку авианосца, тем более, что Luftwaffe наконец согласились поставить для авианосца десять истребителей и двадцать два пикирующих бомбардировщика. 13 мая вышел и соответствующий приказ главнокомандующего Kriegsmarine.

Так как в этот период Германия в первую очередь нуждалась в обеспечении боеспособности своих подводных лодок, кораблей-блокадопрорывателей и крупных артиллерийских кораблей при их действиях на коммуникациях противника, и учитывая то, что англичане для противодействия кораблям-блокадопрорывателям и для охраны своих конвоев широко применяли крейсеры, Kriegsmarine требовался некий симбиоз эскортного и ударного авианосцев. В результате достройка авианосца должна была производиться по модернизированному варианту, технический проект которого к этому времени уже был разработан. В соответствии с ним на авианосце усилили зенитную артиллерию до 22 зенитных установок SK С/30 калибра 37 мм и 28 спаренных 20-мм зенитных орудий SK С/38, размещенных на бортовых спонсонах и на надстройке. Артиллерийское вооружение в окончательном варианте состояло из 16 орудий SK С/33 калибра 150 мм в спаренных казематных установках С/36, 6 спаренных универсальных 105-мм установок С/31, расположенных на «острове» и верхней палубе.

Вернуться к просмотру книги Перейти к Оглавлению
