• Пересмотр плана проекта

• Как не допустить перерасхода бюджета

• Система контроля за соблюдением графика работ

• Система учета трудозатрат

• Система учета расходов

• Объединение систем контроля и учета

• Управление изменениями

Нелегко пережить разочарование от крушения проекта, на который возлагалось столько надежд. То, что при составлении плана проекта были использованы все ваши знания и опыт, еще не означает, что они сработают сами собой.

Для успеха проекта требуется постоянное внимание и настойчивость в реализации плана и достижении намеченных результатов. А также готовность немедленно и правильно реагировать на неожиданности, чтобы вернуть проектные работы в намеченное русло, а при необходимости — пересмотреть план.

Управление ходом работ

Управление проектом — это комплекс мероприятий, направленных на обеспечение выполнения поставленных задач и достижение намеченных результатов. Перечислим их.

Еще раз пройдитесь по плану. Перед началом каждого этапа уточните с каждым участником его задачи и обязанности на следующий этап.

Оцените сделанное. Соберите и проанализируйте с другими участниками данные о проделанных работах, сроках выполнения, трудоемкости, затратах и сравните с запланированными.

Примите корректирующие меры. При необходимости примите меры к устранению отклонений от графика работ или, если требуют обстоятельства, измените план.

Информируйте людей о ходе реализации проекта. Ставьте в известность соответствующих лиц аудитории проекта о достижениях, затруднениях и ближайших планах.

Управление проектами для "чайников" Даже если вы ежедневно контролируете выполнение работ проекта, все равно нужно определить меры оценки прогресса проекта в целом. Исходные данные для этого:

достижения — запланированные результаты;

график работ — даты начала и окончания работ проекта;

ресурсы — трудовые, материальные, финансовые, фонды, оборудование, информационное и организационное обеспечение.

Рис. 10.1 иллюстрирует циклический характер управления проектом. Перед началом выполнения каждой существенной задачи уточните с ее исполнителями:

• перечень запланированных работ;

• намеченные сроки их выполнения;

• планируемые трудозатраты.

Хорошо, если исполнитель подтверждает, что его обязательства остались в силе, в противном случае приходится вносить изменения в планы.


Управление проектами для "чайников"

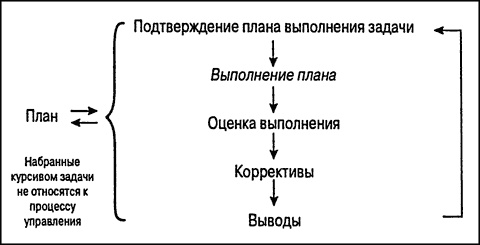

Рис. 10.1. Контроль за выполнением работ проекта

Управление проектами для "чайников" Может быть, уточняя с исполнителем его обязательства, вы испытываете некоторые моральные неудобства из-за того, что:

работник подумает, что вы ему не доверяете. Если он взял обязательства, то как теперь от них отказаться?

возрастает вероятность того, что работник сообщит о невозможности выполнить обещанное. Затронув этот вопрос, вы побудите его сказать, что данная задача ему не по силам.

На деле такие предположения, как правило, неверны. Во-первых, тех, кому не доверяете, вы в свой проект не берете, а поинтересоваться, не возникли ли какие-либо новые обстоятельства, следует. А во-вторых, вероятность отказа от принятых обязательств на деле не возрастает. Просто вы узнаете об отказе до начала этапа, а не после, и сможете своевременно принять меры.

В ходе выполнения работ своего этапа участники ведут учет:

• произведенной продукции и пройденных испытаний;

• дат достижения ключевых событий (вех);

• дат начала и окончания работ;

• расхода материальных ресурсов по каждой работе;

• расхода финансовых ресурсов по каждой работе.

В конце этапа соберите эти данные и сверьте с запланированными. Если они совпадают, можете сообщить о результатах соответствующим лицам из аудитории проекта и приступать к следующему этапу. В противном случае выясните причину. Первым делом рассмотрите возможность вернуть проект "в колею". Если это невозможно по объективным причинам, поговорите с ответственными лицами аудитории проекта об изменении плана и установлении более реальных результатов, графиков работ и бюджета.

Как остаться в рамках бюджета

Планы больших проектов не раз "слетали в кювет", когда не в меру ретивые работники старались сделать все как можно лучше. Они тратили уйму времени (и не только своего, но и приглашенных экспертов) на подготовку плана, считая, что так достигнут самых лучших результатов. Потом выяснялось, что и средств на их оплату потрачено сверх предусмотренных бюджетом проекта.

Постарайтесь установить процедуры, исключающие расход ресурсов сверх установленных лимитов без согласования с вами. Например, ведение учета фактических трудозатрат.

• Предварительно установите допустимое количество рабочих часов для выполнения каждой работы.

• Установите систему регистрации рабочего времени, чтобы ограничить продолжительность выполнения данной работы сверх указанных часов без вашего письменного разрешения.

• Установите систему регистрации времени, чтобы исключить выполнение определенной работы лицами, не имеющими допуска.

Также ведите учет финансовых расходов на оборудование, материалы, услуги служб обеспечения и сервиса.

• Определите, что конкретно следует приобрести, а также лимиты расхода финансов, как общие, так и по статьям.

• Проследите, чтобы отдел снабжения и бухгалтерия не допустили перерасхода средств на нужды проекта без вашего письменного разрешения.

Необходимость любых расходов должна быть обоснована и соответствовать остальным аспектам проекта.

Выбор информационной системы управления проектом

Информационная система управления проектом — это комплекс мероприятий, оборудования и других средств для сбора, анализа, хранения и выдачи информации о ходе работ проекта. Для обеспечения непрерывности управления проектом следует иметь информацию о ходе выполнения задач и затраченных на них трудовых и материальных ресурсах.
