Вы или хаос. Профессиональное планирование для регулярного менеджмента - читать онлайн книгу. Автор: Александр Фридман cтр.№ 23

читать книги онлайн бесплатно



Онлайн книга - Вы или хаос. Профессиональное планирование для регулярного менеджмента | Автор книги - Александр Фридман

Cтраница 23
читать онлайн книги бесплатно

F: событие практически никогда не произойдет;

Шкалы при необходимости можно сделать еще более широкими, а количество градаций – увеличить.


Оценка «вредоносности» события

1: последствия события ставят под угрозу само существование компании;

2: последствия события являются критическими, не могут быть исправлены и приводят к необходимости сворачивания проекта;

3: последствия события серьезные, ликвидация связана с предельным напряжением ресурсов и потребует пересмотра условий проекта;

4: последствия события умеренно негативные, устранимы в случае отвлечения ресурсов от выполнения работ, на результаты влияние незначительное и может быть компенсировано привлечением дополнительных ресурсов;

5: последствия события незначительные и легко устраняются, ресурсы на ликвидацию невелики, влияние на ход работ минимальное, на результаты – никакого;

6: последствиями события можно пренебречь;


Вы или хаос. Профессиональное планирование для регулярного менеджмента

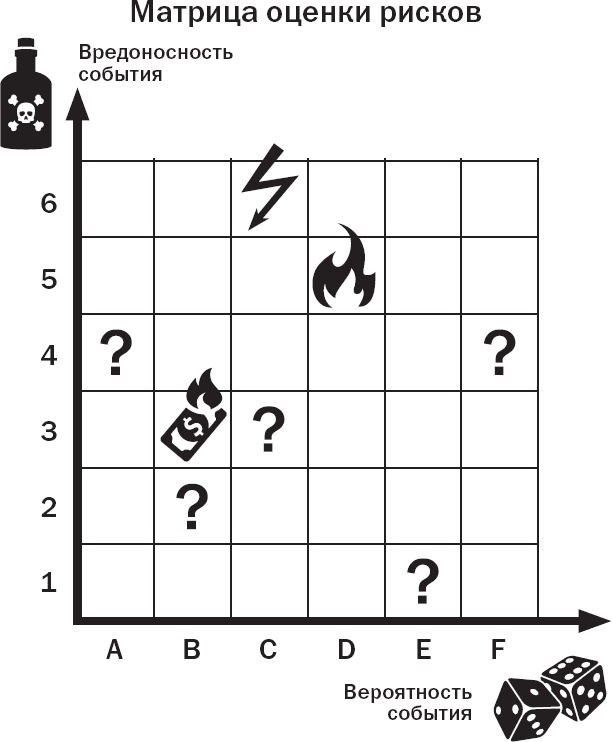

Теперь по двум осям, на которых отображается вредоносность события и его вероятность, можно построить таблицу-шахматку и вписывать в ее клетки те риски, которые выявили в самом начале.

Давайте зададимся вопросом: как получать необходимые для оптимально реалистичной оценки рисков факты? Конечно, все можно сгенерировать и систематизировать самостоятельно, используя любые доступные технологии прогнозирования – кофейную гущу, хрустальный шар, выход в астрал, интуицию, базы данных, обзоры и прогнозы экономических тенденций. Можно привлечь к этому процессу – на любой его стадии, от сбора и анализа данных до подготовки решений, – подчиненных. Более того, для повышения объективности можно привлечь одного или нескольких экспертов, а для математически правильного учета мнения каждого из экспертов использовать метод взвешенных коэффициентов, описание которого легко найти в интернете. В работе с подчиненными также можно использовать различные формы кооптирования: персональные поручения, рабочие группы, совещания, анонимные опросы и мозговые штурмы.

Например, что для выполнения проекта нам необходим банковский кредит, о котором уже есть предварительная договоренность с банком, и мы будем оформлять его получение параллельно с другими действиями в рамках проекта. Какие риски могут здесь возникнуть? Самые разные: проблемы в экономике и связанное с этим ужесточение кредитной политики банка, кадровые перестановки в правлении банка или в кредитном департаменте. Что можно сделать для профилактики этих рисков? Стоит ли этим заморачиваться? Или наш вес как клиента делает все эти риски несущественными? Или у нас есть замечательные альтернативы – проработанные, а не гипотетические вроде «если что, обратимся в другой банк, нам тут постоянно шлют предложения»? Решать вам.

Нельзя не затронуть вопрос о часто встречающихся и редко учитываемых внутренних рисках. К ним относятся как минимум возможные конфликты между участниками работ. Конфликтовать могут как рядовые сотрудники, так и руководители любого уровня. Конфликты случаются не только внутри подразделений, но и между подразделениями, и рабочие конфликты между сотрудниками разных подразделений, возникающие в ходе выполнения проектов, часто являются продолжением личностных конфликтов их руководителей. Сотрудники, зная об отношениях руководителей, осознанно или неосознанно стараются им «подыграть».

Понятно, что любые виды конфликтов увеличивают «стоимость» работ как минимум по осям «время – деньги». В общем, надо помнить: проект, в котором участвуют несколько сторон, всегда вызовет конфликт тех или иных интересов. Избежать таких конфликтов нельзя, но можно минимизировать и создать систему их конструктивного разрешения. Помимо описанной выше задачи № 6, обеспечение координации участников, есть еще один достаточно универсальный способ.

Уровень конфликтности участников сильно зависит от того, как руководитель реагирует на конфликты. Наиболее типичные неправильные подходы я бы описал так:

Игнорирование: руководитель вообще не вмешивается в конфликты сотрудников. Последствия: замедление, искажение и остановка работ, торжество «хитроумных» или агрессивных над лояльными и профессиональными, снижение легитимности власти ввиду ее отказа от выполнения функции «надзора за территорией».

Общая вздрючка: в случае конфликта все участники и наблюдающие получают «по полной» из позиции «сверху» независимо от роли. Последствия: парализующий страх и уклонение от активного участия в работе, снижение легитимности власти из-за несправедливости наказания.

Участие на равных: руководитель становится активным участником конфликта, забывая о том, что он на это просто не имеет права, так как обязан погасить сам конфликт и устранить причины возможного повторения или возобновления. Последствия: уменьшение легитимности власти из-за снижения авторитета руководителя.

Руководитель может не вмешиваться в конфликт только в одном случае: если конфликты конструктивно, в нужные сроки и без «метастаз» разрешаются сотрудниками. В остальных случаях он обязан вмешаться и, как минимум, разрешить конфликт и вывести его в конструктивное русло, максимум – проанализировать причины и устранить их для профилактики конфликтов в будущем. Возможно, анализом стоит заняться не после первого случая, но после второго – обязательно, ибо это уже будет закономерность.

При разборе же конфликтной ситуации очень важно жестко наказывать участников за малейшую попытку деструктивного поведения. Я считаю таковым ситуацию, в которой сотрудник очевидно мог решить вопрос, но предпочел – неважно, почему – его не решать. При этом, конечно, не стоит использовать подход «очередная вздрючка», который зачастую проявляется в огульном охаивании вроде «все равно должен был что-нибудь придумать!». Нужно уметь, пусть и субъективно, оценить: мог или не мог. Такова ваша горькая доля. Можно выделить следующие типы руководителей по их отношению к риску:

Купец: ресурсов много, не паримся, если что – оплатим.

Страус: все будет хорошо, не называй беду по имени.

Боец: бизнес – это война, если что – навалимся и решим любую проблему.

Мотылек: летит на любой огонек, хватается за привлекательную или вдохновляющую идею, вообще не думая о рисках.

Аналитик: потенциальные риски могут быть взяты под контроль, а ущерб исключен или минимизирован благодаря продуманному набору проактивных действий.

Подумайте, к какому типу с большей вероятностью относитесь вы. И решите, насколько это хорошо для дела.

Не знаю, утешит ли вас, активизирует или, наоборот, расслабит, знаменитая «Мерфология». Закон Мерфи гласит: если какая-нибудь неприятность может случиться, то она случается. 10 следствий:

Вернуться к просмотру книги Перейти к Оглавлению Перейти к Примечанию
