1941. Победный парад Гитлера. Правда об Уманском побоище - читать онлайн книгу. Автор: Валентин Рунов cтр.№ 9

читать книги онлайн бесплатно



Онлайн книга - 1941. Победный парад Гитлера. Правда об Уманском побоище | Автор книги - Валентин Рунов

Cтраница 9
читать онлайн книги бесплатно

В то же время нужно признать, что часть укрепленных районов так и не была достроена, а оборудование и вооружение осталось в долговременных сооружениях без должной консервации и охраны.

С самого начала в войсках Киевского Особого военного округа в рекогносцировках и строительстве укрепленных районов в предполье и в промежутках между укрепленными районами приняли участие войсковые части. Именно они стали пионерами в возведении новой линии укрепленных районов. Однако это строительство отрывало много времени, и на боевую подготовку как у гарнизонов укрепленных районов, так и у стрелковых частей и соединений катастрофически его не хватало.

Ввиду отсутствия достаточного количества инженерной техники, к строительству укрепленных районов было привлечено огромное число людей. Строительные батальоны и вольнонаемные лишь частично удовлетворили потребность в строительных должностях. Это не могло не сказаться на темпах возведения оборонительных сооружений. Так, планы строительства на ноябрь 1940 года по железобетонным работам были выполнены всего лишь на 50 %. А к рытью противотанковых рвов во многих местах еще не приступали.

Высшее руководство принимало все меры для своевременного выполнения поставленных задач по строительству линии укреплений как в 1940-м, так и в 1941 годах. Однако реалии были таковы, что ни промышленность, ни местные органы, ни военное руководство не были в состоянии выполнить поставленные задачи по строительству укрепленных районов.

Главное военно-инженерное управление Красной Армии, готовя доклад Председателю Комитета обороны при СНК СССР, информировало, что «в 1941 году по выполнению намеченного плана будут прикрыты железобетонными, каменно-бетонными и деревокаменными сооружениями все важнейшие направления по нашим границам».

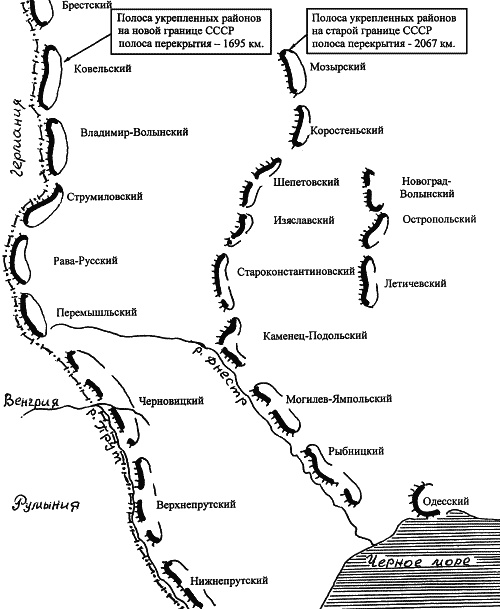

Для уточнения расположения опорных пунктов и узлов обороны на основных направлениях, привязки сооружений полевого типа и рекогносцировки участков противотанковых и противопехотных препятствий приказами командующего Киевским Особым военным округом были назначены специальные рекогносцировочные комиссии под председательством командиров стрелковых дивизий. Рекогносцировки по плану строительства на 1941 год должны были закончиться 15 октября 1940 года. К 1 ноября 1940 года представлялись титульные списки по оборонительному строительству на 1941 год.

Укрепленные районы, к строительству которых приступили в 1940–1941 годах, отличались от старых схемой построения полос обороны, конструкцией долговременных сооружений и значительно большим удельным весом артиллерийских сооружений для противотанковой обороны. Увеличилась их глубина. Все сооружения должны были иметь более совершенные средства противохимической защиты, вентиляции, отопления, водо– и электроснабжения. Удельный вес сооружений, вооруженных артиллерийскими орудиями, достигал 45 %. На переднем крае создавались противотанковые, а на подступах к дотам – противопехотные заграждения.

Строительство велось высокими темпами, но не реальными для выполнения всех поставленных задач. В тех условиях завершение всего комплекса работ было просто невозможно: для этого не было ни времени, ни средств. Более того, обстановка требовала максимального сокращения сроков на строительство. Несмотря на то что командованием принимались все меры к ускорению оборонительного строительства, планы выполнялись далеко не в полной степени. Кроме того, в округах одновременно велось большое строительство дорог, мостов, землянок для размещения войск и т. п.

Масштабность строительства одновременно нескольких укрепленных районов существенно сказывалась на качестве создаваемых фортификационных сооружений, заграждений и других объектов.

В результате незавершенности строительства по плану 1940 года большинства сооружений возможности их боевого использования были значительно снижены. Во многих уже построенных сооружениях отсутствовали силовые агрегаты и пункты водоснабжения. Оборонительные сооружения вводились в строй с опозданием, по упрощенной схеме, иногда без положенного вооружения.

Для выполнения строительных работ в укрепленных районах в 1941 году распоряжением Наркома обороны были созданы 25 управлений начальника строительства, 140 строительных участков, сформированы 84 строительных батальона, 25 отдельных строительных рот и 17 автомобильных батальонов. С апреля 1941 года к строительству было привлечено 160 саперных батальонов стрелковых корпусов и дивизий, в том числе 41 саперный батальон из внутренних военных округов. Весной 1941 года на строительстве укрепленных районов в полосе Киевского Особого военного округа ежедневно работало почти 90 тысяч человек.

Военный историк А.Г. Хорьков, тщательно изучая вопросы создания укрепленных районов накануне войны, вполне справедливо усомнился в чрезмерной оптимистичности доклада Главного военно-инженерного управления начальнику Генерального штаба, в котором утверждалось, что «материалами и автотранспортом строительство обеспечено, недостающий автотранспорт компенсируется военными советами за счет резервов округов». Так как свободных резервов практически не имелось, то к началу войны строительство даже первой полосы УРов не было закончено.

Не выполнялись и мероприятия по подготовке гарнизонов укрепленных районов. По штатам мирного времени в состав укрепленного района входили: управление коменданта, до трех отдельных пулеметных батальонов, отдельные рота связи и саперная рота. В штат отдельных укрепленных районов были введены артиллерийские полки (трехдивизионного состава) и до 6 взводов капонирной артиллерии. Кроме того, по мобилизационным планам части и подразделения штата мирного времени с началом войны на своей основе развертывали новые формирования – отдельные пулеметные батальоны и пулеметную роту. Отдельные саперная рота и рота связи должны были развертываться в батальоны, а взводы капонирной артиллерии – в батареи. Для доукомплектования гарнизонов укрепленных районов в начале июня 1941 года на учебные сборы из запаса было призвано 38,5 тысячи человек.

1941. Победный парад Гитлера. Правда об Уманском побоище

Одной из актуальных проблем было сохранение в тайне схемы расположения укрепленных районов, их системы огня, взаимодействия с войсками полевого наполнения, механизированными формированиями. Высшее руководство предпринимало жесткие меры по предупреждению утечки секретной и совершенно секретной информации. Однако нерадивые военнослужащие, гражданский персонал, а порой и шпионы, получали широкие возможности по сбору секретной информации, касающейся укрепленных районов.

В феврале-марте 1941 года Главный военный совет дважды обсуждал вопрос о быстрейшем завершении строительства новых укрепленных районов. Чтобы как-то компенсировать недостающее в них вооружение, решили демонтировать часть артиллерийского вооружения со старых УРов и переместить его на западное и юго-западное направления, временно приспособив орудия под новые сооружения. В то же время на разоружаемых участках было решено сохранить часть вооружения, так как старые укрепленные районы предполагалось использовать в военное время.

Вернуться к просмотру книги Перейти к Оглавлению
