планирует проект;

контролирует его выполнение;

упорядочивает сложность;

снижает уровень неопределенности;

организует обмен необходимой информацией;

обеспечивает проект ресурсами;

распределяет ресурсы между задачами;

управляет неопределенностью посредством прогнозирования, планирования и решения проблем.

Руководитель проекта должен обладать пятью основными качествами:

1) иметь опыт в сфере реализации проекта;

2) быть лидером и обладать стратегическим видением, позволяющим ему при работе над деталями видеть проект и его среду в целом;

3) обладать техническими знаниями, необходимыми для принятия решений по реализации проекта;

4) уметь работать с людьми, общаться, поощрять, мотивировать, возглавлять, улаживать споры и решать политические вопросы;

5) иметь за плечами опыт реализации проектов.

9.4. Методы планирования при управлении проектами

При реализации управления инновационными проектами должна быть сформирована многоуровневая система планирования, включающая концептуально-стратегический (текущий) и тактический (оперативный) уровни. Каждому из них соответствуют свои планы.

На концептуально-стратегическом уровне намечаются цели и задачи проекта, рассматриваются альтернативные варианты действий по достижению этих целей с оценкой негативных и позитивных сторон каждого варианта, определяется примерная продолжительность осуществления и стоимость проекта. Уже на этом уровне планирования устанавливаются внутренние и внешние связи, цели и задачи для каждого участника команды проекта, фиксируется внимание на промежуточных этапах, каждый участник получает задания и планирует работу по их выполнению.

На тактическом уровне осуществляются текущее планирование, с помощью которого уточняются сроки выполнения комплексов работ, потребность в ресурсах, устанавливаются объемы работ в течение года и кварталов, за выполнение которых отвечают исполнители, и оперативное с детализацией задания на более короткий отрезок времени – месяц, неделю, сутки, смену.

Составление и корректировку графиков (расписания), в которых работы, выполняемые различными участниками-исполнителями, согласовываются между собой по времени и возможности их обеспечения ресурсами, относят к календарному планированию. Типы календарных планов выбираются в зависимости от целей планирования, особенностей проекта, сроков его осуществления, объемов требуемых ресурсов. В таких планах определяются продолжительность выполнения работ, даты их начала и окончания, резервы времени и величина ресурсов, необходимых для осуществления каждой из них и проекта в целом.

Для составления календарных планов используется несколько способов. Это прежде всего перечень работ с указанием дат их начала и окончания (сроков выполнения), составляемый в виде таблиц, формуляров (бланков). Табличный способ может дать представление о видах работ, порядке и сроках их выполнения. Он широко применяется на практике, но не очень нагляден.

Более наглядно календарный план можно представить в виде линейных диаграмм, или диаграмм Ганта (по имени Г. Ганта, который впервые использовал их). На рис. 9.4 приведена в качестве примера линейная диаграмма выполнения работ по подготовке производства нового изделия. Под видом работ в этом случае понимается конструкторская (1), технологическая подготовка производства (2), изготовление оснастки (3), изготовление опытного образца (4), проведение испытаний (5), изготовление опытной серии (6) и др. Такие ленточные, или поэтапные, графики применяются, как правило, при планировании сравнительно несложных работ. По горизонтали откладывается календарное время, а по вертикали перечисляются последовательно виды работ, которые необходимо выполнить, или их этапы. Эти графики просты и наглядны, но имеют и существенные недостатки. В них не отражается взаимозависимость между отдельными работами, по ним трудно определить окончание всего комплекса работ при изменяющихся условиях или нарушении сроков выполнения отдельных этапов, особенно когда они выполняются параллельно и параллельно-последовательно.

Инновационный менеджмент

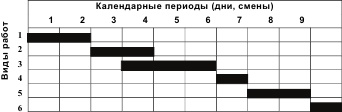

Рис. 9.4. Линейный график выполнения работ

Графические модели разрабатываются для календарных планов, планов поставки механизмов и машин, материалов, конструкций, использования трудовых ресурсов и т. п. Форма представления графических моделей может быть самой разнообразной – таблицы, схемы, графики и пр.

При управлении проектами наибольшее распространение нашли методы сетевого планирования, среди которых наиболее известны:

– метод критического пути СРМ (Critical Path Method);

– метод оценки и пересмотра планов PERT (Program Evaluation and Review Technique).

В основе этих методов лежит использование сетевых диаграмм, с помощью которых решается задача сокращения до минимума продолжительности проекта.

Первый метод СРМ был разработан в 1956 г для составления планов графиков комплексов работ по модернизации заводов фирмы Дюпон (США), а второй – в 1958 г с целью разработки графика для более чем 3300 подрядчиков, работающих под проектом атомной подводной лодки Полярис (США).

Для реализации этих методов применяют понятие «работа», обозначаемое стрелкой, и «событие», изображаемое кружком (рис. 9.5.). В этом случае планируемую последовательность работ можно представить в виде графа, вершины которого описывают набор последовательных или параллельных событий (кружков), соединенных ребрами графа – стрелками, обозначающими работу (рис. 9.6.).

Инновационный менеджмент

Рис. 9.5. Обозначение «работы» и «событие» в сетевом графике

В начале и конце каждой работы, представленной стрелкой, изображен кружок, представляющий событие.

События – это моменты, возникающие в начале или конце работы. Они не имеют протяженности и легко опознаются. Сети такого типа состоят только из работ и событий. Правила построения сетей данного типа довольно просты.

Инновационный менеджмент

Рис. 9.6. Пример сетевого графика проекта

При этом выполняется ряд правил:

Правило 1. Событие не может состояться, если не завершены все ведущие к нему работы.

Правило 2. Работа не может начаться, если не состоялось событие, лежащее в ее начале.

Правило 3. Никакие две работы не могут иметь одних и тех же начальных и конечных событий.
